该论文系统分析了援外成套项目进度管理的现状与问题,从受援国环境、总包单位能力、管理单位职责及不可抗力四个维度剖析成因,并提出建立动态管理体系、强化各方协同等针对性对策,为后续项目进度控制提供实践参考。
可解决的实际问题:
帮助项目团队识别援外工程中特有的进度风险(如文化差异、技术标准冲突、安全威胁等),提供可操作的进度管理改进方案,减少因进度延误导致的成本超支和履约纠纷。
正文内容:

新中国成立初期,中国在自身财力紧张、物资匮乏的条件下即开始对外援助,并逐步扩大范围。改革开放后,经济快速发展使综合国力显著提升,但中国仍属人均收入不高的发展中国家。尽管如此,中国坚持量力而行、尽力援助,帮助受援国增强自主发展能力,改善民生,促进经济与社会进步。对外援助巩固了与发展中国家的友好关系,推动了南南合作,为全球共同发展作出积极贡献。

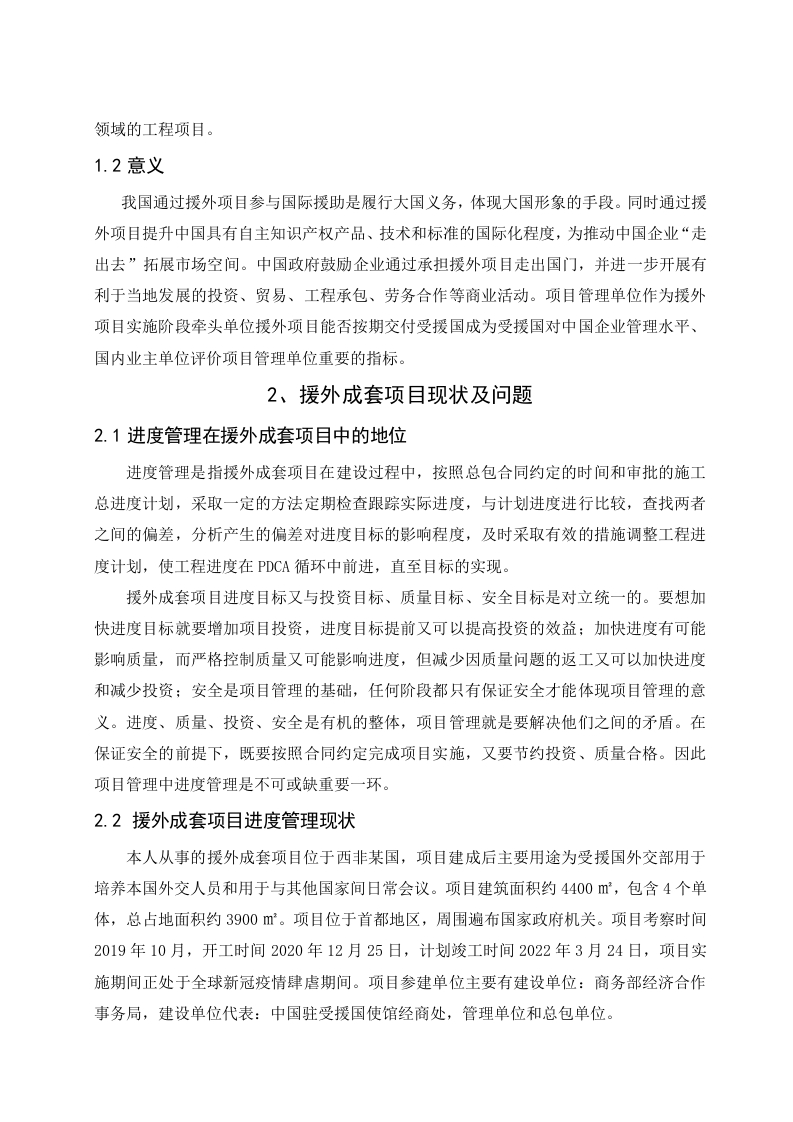

成套项目是中国最主要的对外援助方式,目前占对外援助财政支出的40%以上。成套项目指中国政府使用无偿援助、无息贷款、低息贷款或其他专项援助资金,帮助受援国建设生产和民用设施。然而,由于大部分受援国经济条件较差、部分地区政治不稳定,加之国内企业未能充分认识援外项目的特殊困难——如文化差异、技术标准不同、语言障碍、安全威胁、当地材料短缺等,部分企业在实施过程中遭遇诸多问题,导致进度无法保证。

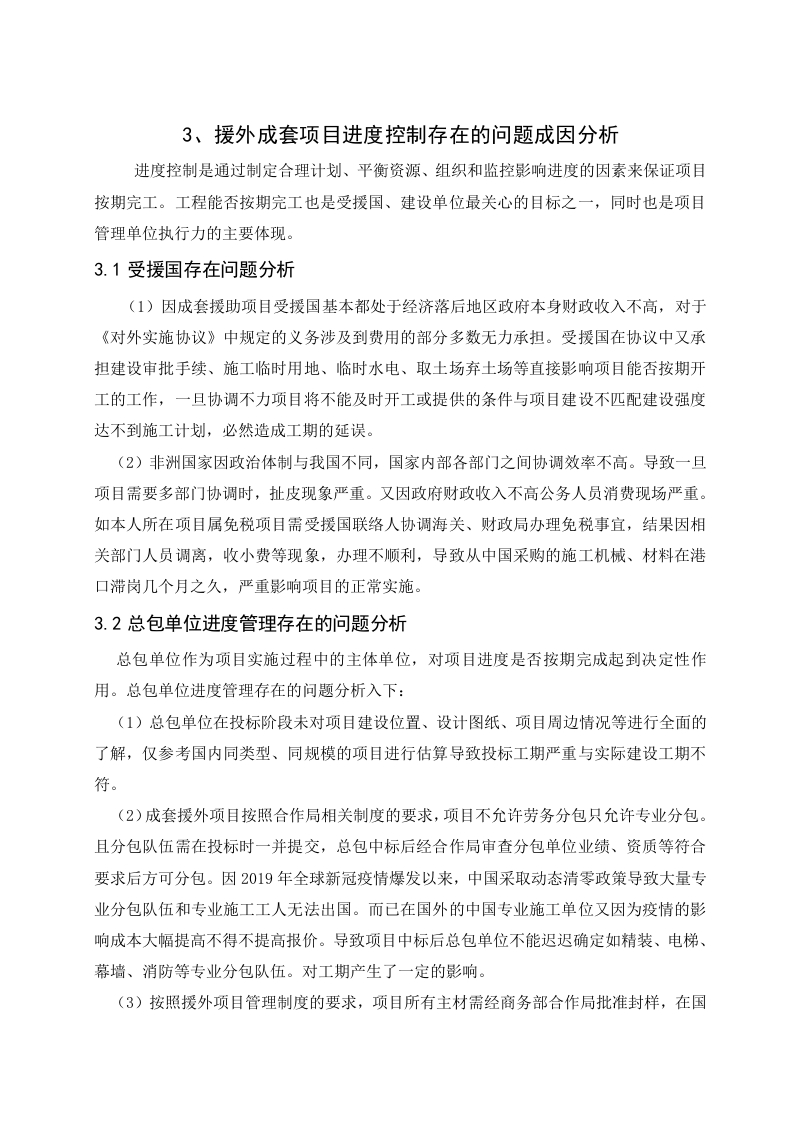

该论文首先明确了援外成套项目进度管理的核心地位,指出进度管理直接影响项目交付与援助效果。当前进度管理现状表现为:项目前期准备不足、计划编制粗糙、过程监控薄弱、各方协调不畅。存在的问题包括:受援国审批流程冗长、当地资源供应不稳定、总包单位管理经验欠缺、管理单位监督不到位、不可抗力事件应对机制缺失等。

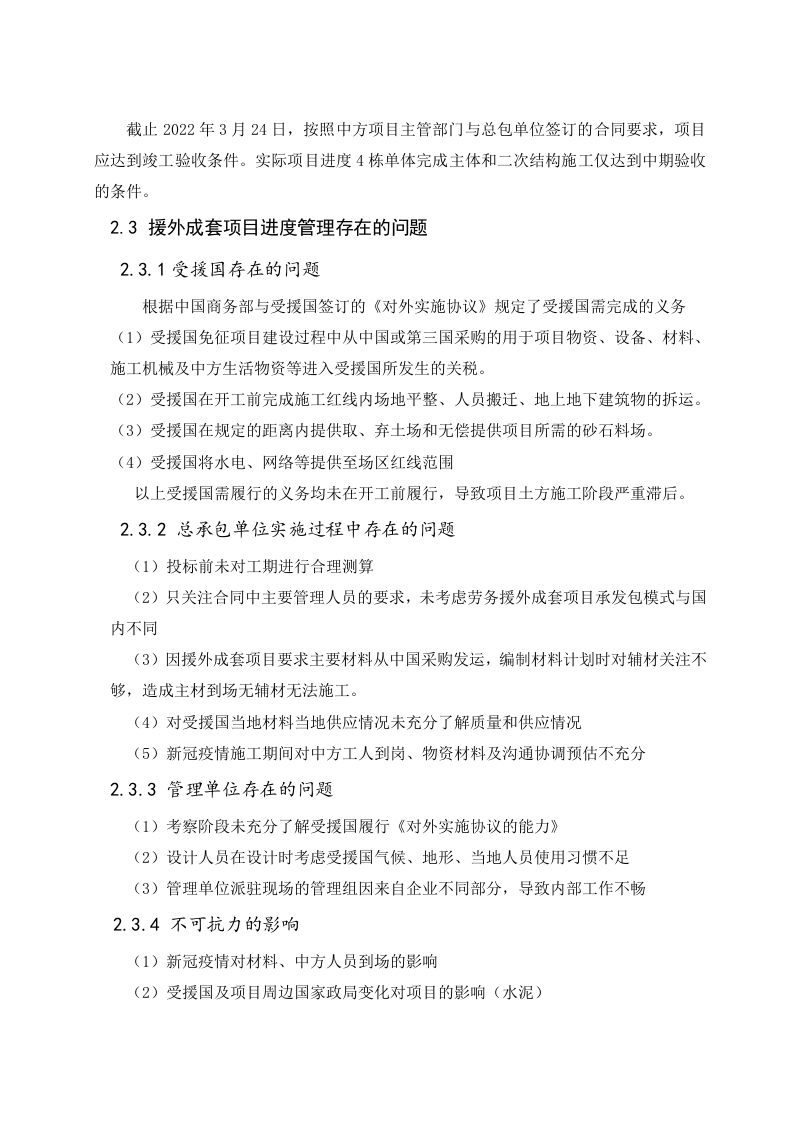

针对上述问题,论文从四个层面进行成因分析。受援国方面,经济落后导致基础设施配套差,政治动荡引发施工中断,文化差异造成沟通效率低下。总包单位方面,部分企业缺乏援外项目经验,对当地技术标准、劳工法规不熟悉,进度计划缺乏弹性,资源调配能力不足。管理单位方面,监管手段单一,信息反馈滞后,对总包单位的约束力有限。不可抗力方面,自然灾害、疫情、战争等突发事件缺乏预案,合同条款对工期索赔规定模糊。
基于成因分析,论文提出四项对策。第一,建立援外成套项目进度管理动态体系,将进度计划、监控、调整、反馈形成闭环,定期评估风险并更新计划。第二,管理单位应强化前期调研,协助总包单位熟悉受援国环境,优化审批流程,建立多层级沟通机制。第三,总包单位需提升本土化能力,提前储备当地资源,培训跨文化团队,采用关键路径法(CPM)和挣值管理(EVM)等工具精细控制进度。第四,针对不可抗力,应在合同中明确风险分担原则,设立专项应急基金,制定备用施工方案。
结论与建议:
该研究通过梳理援外成套项目进度管理的典型问题,揭示了文化、技术、安全等特殊因素对工期的深层影响,提出的动态管理体系与多方协同策略具有较强实操性。建议项目启动前开展全面的环境评估,建立风险预警机制;实施过程中加强总包单位与管理单位的联动,定期开展进度审计;合同条款中细化不可抗力处理流程,预留合理工期弹性。
文档评价:
论文结构清晰,问题分析切合实际,对策具体可行,对从事援外工程管理的从业者具有直接参考价值。不足之处在于缺乏定量数据支撑,案例细节较少,后续可结合具体项目数据进一步深化。
使用建议:
可作为援外项目进度管理培训教材的补充资料,也可用于项目策划阶段的风险识别清单参考。建议结合所在国别特点,对对策进行适应性调整。
适用人群:援外成套项目管理人员、国际工程从业者、项目管理研究人员、对外援助政策制定者
文档核心内容:
该论文系统分析了援外成套项目进度管理的现状与问题,从受援国环境、总包单位能力、管理单位职责及不可抗力四个维度剖析成因,并提出建立动态管理体系、强化各方协同等针对性对策,为后续项目进度控制提供实践参考。
可解决的实际问题:
帮助项目团队识别援外工程中特有的进度风险(如文化差异、技术标准冲突、安全威胁等),提供可操作的进度管理改进方案,减少因进度延误导致的成本超支和履约纠纷。
正文内容:
新中国成立初期,中国在自身财力紧张、物资匮乏的条件下即开始对外援助,并逐步扩大范围。改革开放后,经济快速发展使综合国力显著提升,但中国仍属人均收入不高的发展中国家。尽管如此,中国坚持量力而行、尽力援助,帮助受援国增强自主发展能力,改善民生,促进经济与社会进步。对外援助巩固了与发展中国家的友好关系,推动了南南合作,为全球共同发展作出积极贡献。
成套项目是中国最主要的对外援助方式,目前占对外援助财政支出的40%以上。成套项目指中国政府使用无偿援助、无息贷款、低息贷款或其他专项援助资金,帮助受援国建设生产和民用设施。然而,由于大部分受援国经济条件较差、部分地区政治不稳定,加之国内企业未能充分认识援外项目的特殊困难——如文化差异、技术标准不同、语言障碍、安全威胁、当地材料短缺等,部分企业在实施过程中遭遇诸多问题,导致进度无法保证。
该论文首先明确了援外成套项目进度管理的核心地位,指出进度管理直接影响项目交付与援助效果。当前进度管理现状表现为:项目前期准备不足、计划编制粗糙、过程监控薄弱、各方协调不畅。存在的问题包括:受援国审批流程冗长、当地资源供应不稳定、总包单位管理经验欠缺、管理单位监督不到位、不可抗力事件应对机制缺失等。
针对上述问题,论文从四个层面进行成因分析。受援国方面,经济落后导致基础设施配套差,政治动荡引发施工中断,文化差异造成沟通效率低下。总包单位方面,部分企业缺乏援外项目经验,对当地技术标准、劳工法规不熟悉,进度计划缺乏弹性,资源调配能力不足。管理单位方面,监管手段单一,信息反馈滞后,对总包单位的约束力有限。不可抗力方面,自然灾害、疫情、战争等突发事件缺乏预案,合同条款对工期索赔规定模糊。
基于成因分析,论文提出四项对策。第一,建立援外成套项目进度管理动态体系,将进度计划、监控、调整、反馈形成闭环,定期评估风险并更新计划。第二,管理单位应强化前期调研,协助总包单位熟悉受援国环境,优化审批流程,建立多层级沟通机制。第三,总包单位需提升本土化能力,提前储备当地资源,培训跨文化团队,采用关键路径法(CPM)和挣值管理(EVM)等工具精细控制进度。第四,针对不可抗力,应在合同中明确风险分担原则,设立专项应急基金,制定备用施工方案。
结论与建议:
该研究通过梳理援外成套项目进度管理的典型问题,揭示了文化、技术、安全等特殊因素对工期的深层影响,提出的动态管理体系与多方协同策略具有较强实操性。建议项目启动前开展全面的环境评估,建立风险预警机制;实施过程中加强总包单位与管理单位的联动,定期开展进度审计;合同条款中细化不可抗力处理流程,预留合理工期弹性。
文档评价:
论文结构清晰,问题分析切合实际,对策具体可行,对从事援外工程管理的从业者具有直接参考价值。不足之处在于缺乏定量数据支撑,案例细节较少,后续可结合具体项目数据进一步深化。
使用建议:
可作为援外项目进度管理培训教材的补充资料,也可用于项目策划阶段的风险识别清单参考。建议结合所在国别特点,对对策进行适应性调整。
