文档类型:工程测量案例报告。
适配人群:测量工程师、项目施工管理人员、质检人员、工程监理。
可解决问题:通过系统化完善测量工作体系,提升前期勘测精度与质量控制效率,减少返工与数据错误,适用于复杂地形或交叉施工环境。

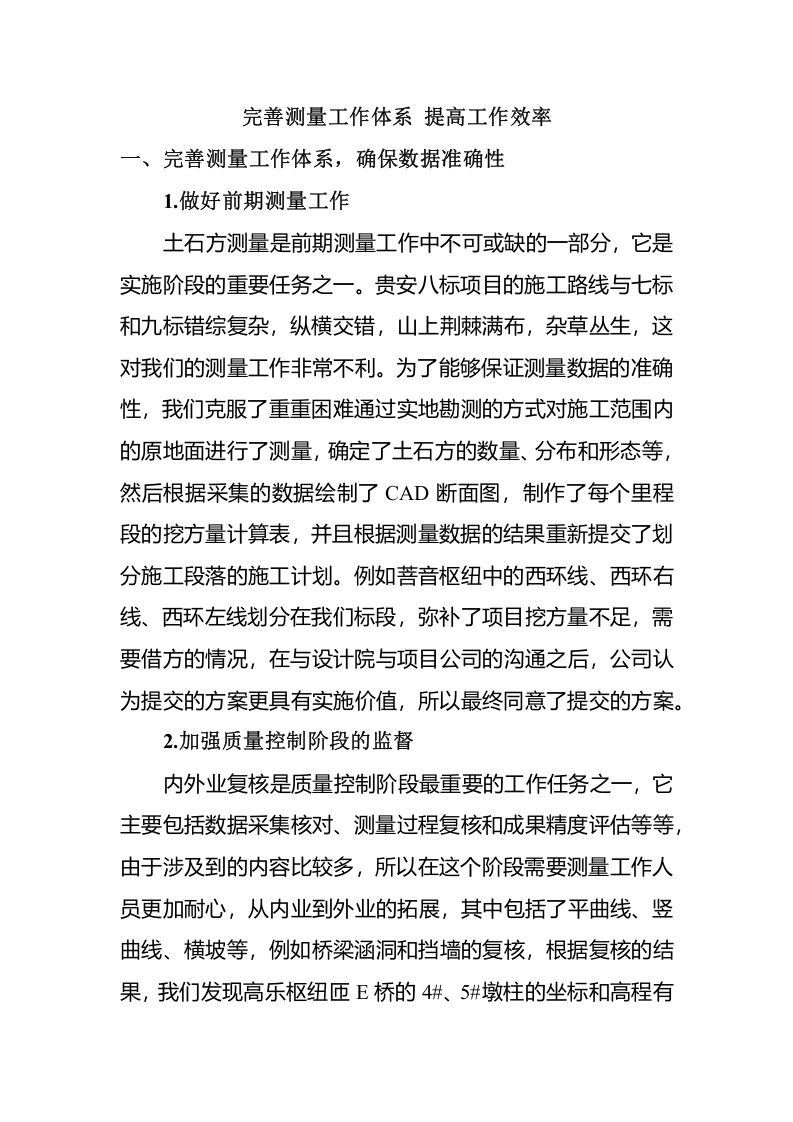

在工程项目中,测量数据的准确性直接影响施工进度与成本控制。以贵安八标项目为例,通过优化前期测量与质量控制环节,可构建高效测量工作体系。
一、做好前期测量工作,夯实数据基础。土石方测量是前期核心任务,尤其在施工路线与相邻标段交错、地形复杂(如荆棘密布、杂草丛生)的条件下,实地勘测成为保障数据准确性的关键。项目团队克服困难,对施工范围内原地面逐点测量,确定土石方数量、分布与形态,并基于采集数据绘制CAD断面图,制作每个里程段的挖方量计算表。根据测量结果重新提交施工段落划分方案,例如将菩音枢纽中的西环线、西环右线、西环左线划入本标段,有效弥补挖方量不足、需借方的缺口。该方案经与设计院及项目公司沟通后,因更具实施价值而被采纳。实地勘测与数据建模相结合,是提升前期测量效率与决策准确性的核心手段。
二、加强质量控制阶段监督,减少复核误差。内外业复核是质量控制阶段的重要任务,涵盖数据采集核对、测量过程复核与成果精度评估。由于涉及平曲线、竖曲线、横坡等多类参数,测量人员需从内业拓展至外业,重点复核桥梁涵洞、挡墙等结构物。例如在高乐枢纽匝E桥的复核中,发现4#、5#墩柱的坐标和高程存在需要进一步核实的偏差,及时调整避免了后续施工错误。系统化的内外业复核流程,能有效识别数据异常,降低返工风险。
三、总结与建议。完善测量工作体系需从前期勘测的精细化与质量控制复核的标准化两方面入手。通过实地勘测获取原始数据、绘制断面图并优化施工段落,可提升方案可行性;通过内外业复核及时发现坐标与高程偏差,能保障施工精度。建议项目团队建立常态化复核机制,将测量数据与施工计划动态关联,从而持续提高工作效率与数据可靠性。
