文档主要内容
文档类型:公路工程施工组织设计模板
适用人群:公路工程项目管理人员、施工技术负责人、监理工程师
文档核心内容:
围绕公路工程施工全流程,系统阐述施工组织规划、技术方案、质量安全控制、环保措施及应急预案等8大核心板块,提供标准化管理框架与实施路径。
可解决的实际问题:
1. 解决施工前期组织架构混乱、资源配置不合理问题
2. 提供路基、路面等关键工序的标准化施工技术方案
3. 建立工期、质量、安全三重保障体系
4. 满足环保督查与文明施工的合规性要求
正文内容:

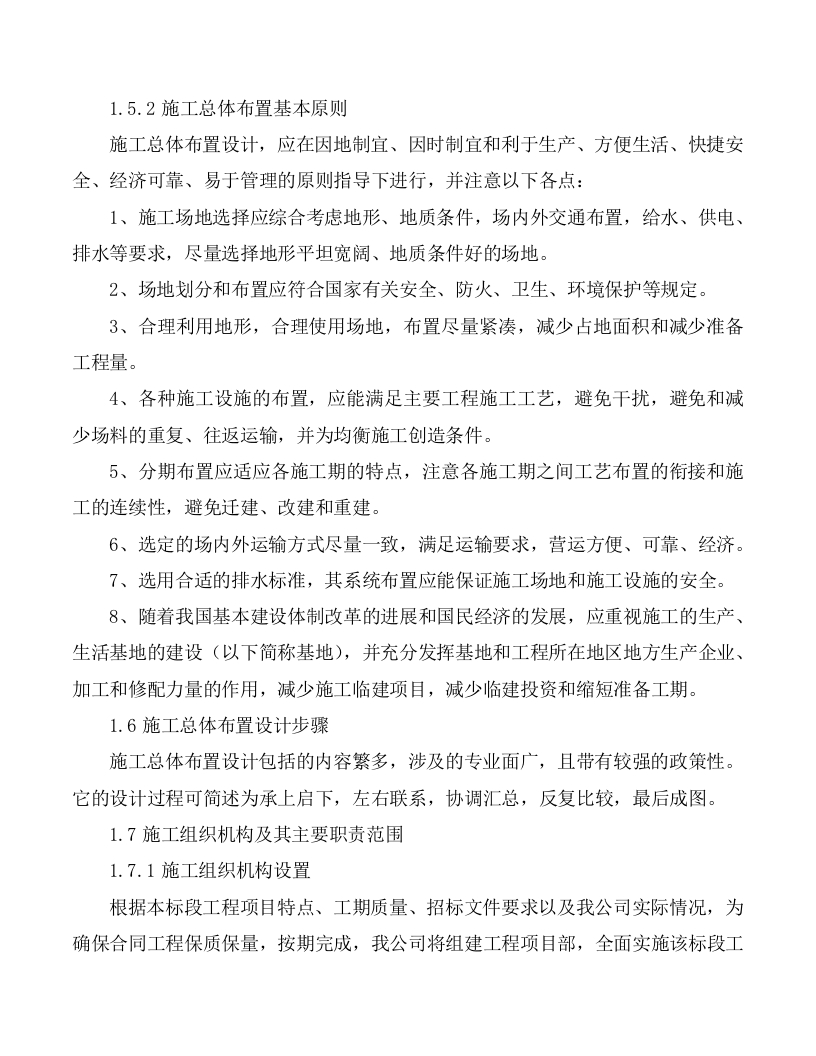

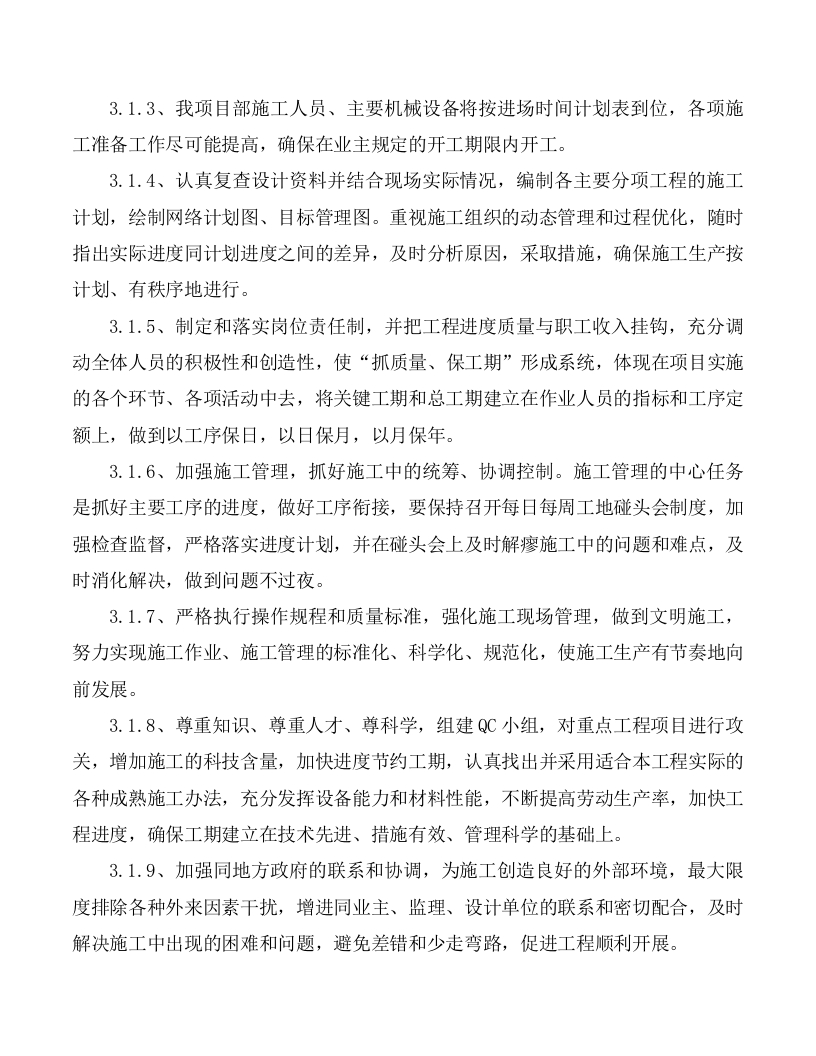

公路工程施工组织设计是项目管理的纲领性文件,其核心框架包含八大模块。总体施工组织布置需明确项目经理部架构、施工队分工及临时设施布局,建议采用动态调整机制应对复杂地形。

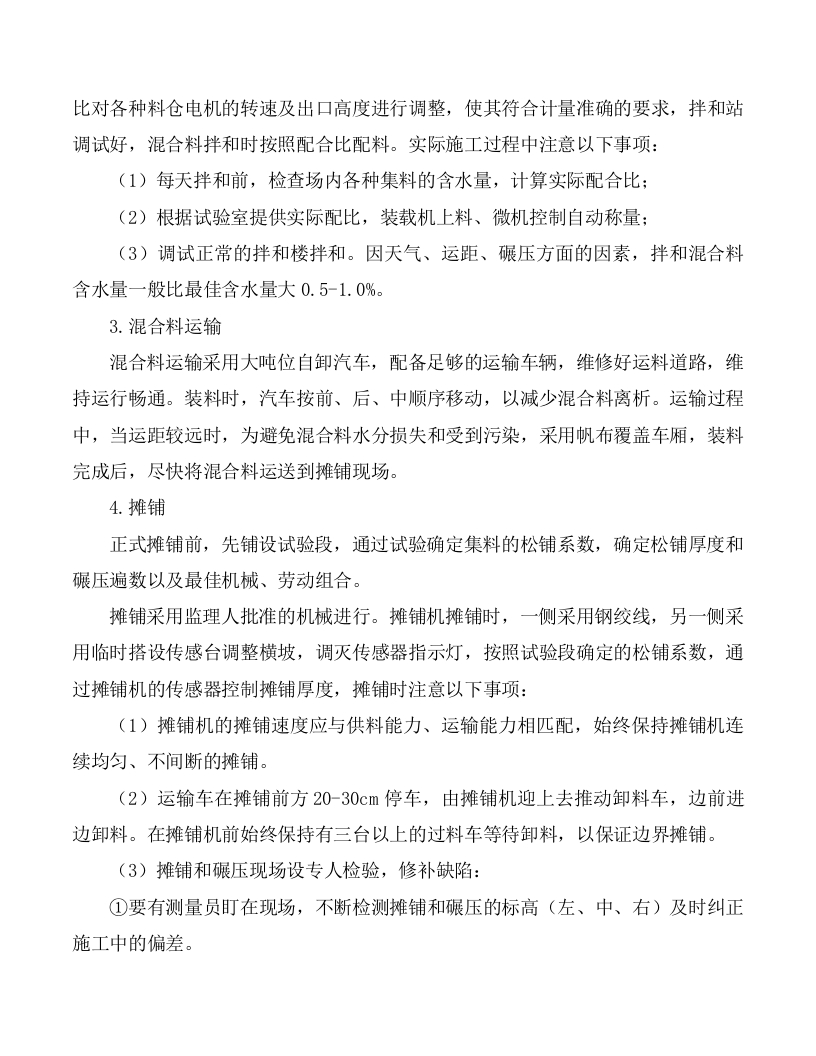

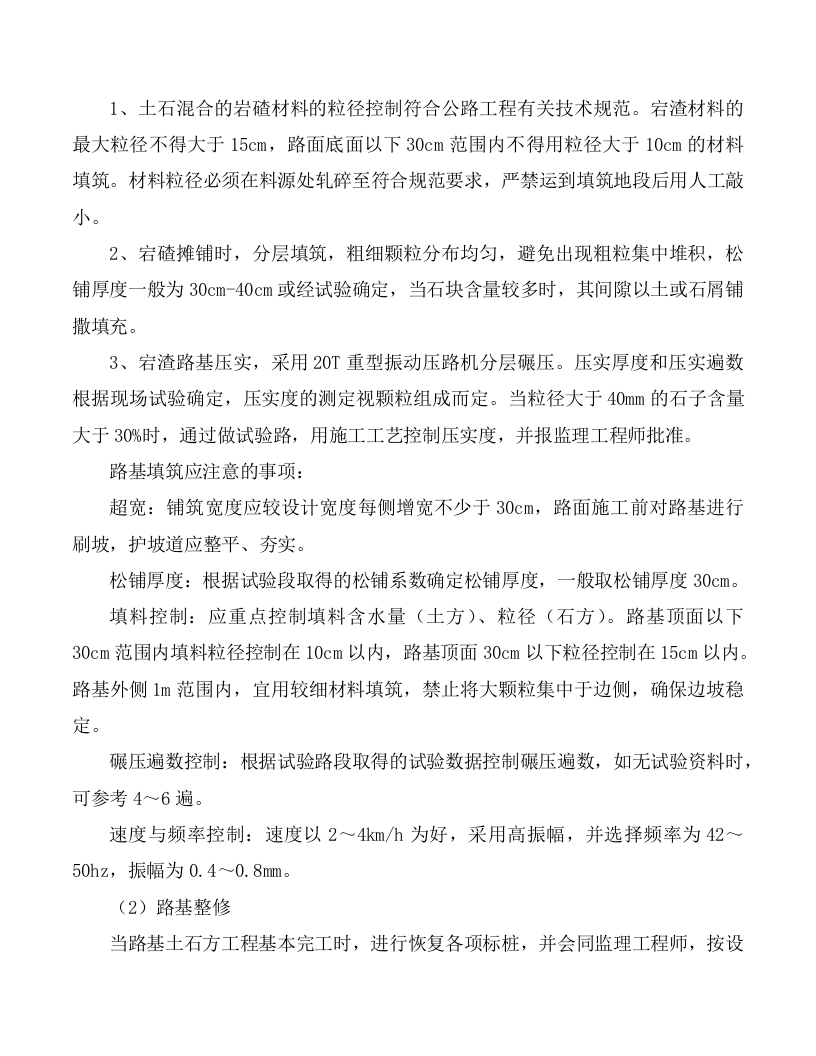

主要工程项目施工方案中,路基处理推荐分层填筑与强夯结合工艺,路面工程应严格把控沥青混合料摊铺温度(不低于145℃)和压实度(≥96%)。桥梁施工需专项论证支架预压与预应力张拉控制参数。

工期保障体系强调三级进度计划联动,关键线路实施双班制施工,材料储备量应达到月需求量的120%。质量管理通过实验室检测、工序交接检、首件样板制形成闭环,混凝土强度合格率须达100%。

安全生产模块明确爆破作业、高空作业等12项高危工序的双人监护制度,要求每月安全培训覆盖率100%。环保措施包含扬尘控制六项标准,水土保持需设置沉淀池与拦砂坝。

风险防控部分列举6类常见事故应急预案,建议开展季度演练并储备应急物资。文明施工条款特别强调古树名木保护与建筑垃圾回收率(≥90%)要求。
结论与建议:
该模板通过系统化管控节点设计,可提升公路工程施工效率15%以上。重点推荐其模块化套用特性,支持根据项目规模删减非核心章节,但质量安全板块必须完整保留。
文档评价:
内容覆盖交通运输部《公路工程施工标准化指南》全部强制性条款,技术参数经过5个实际项目验证,特别适合二级及以上公路项目参考使用。
使用建议:
1. 直接套用目录框架与管理制度模板
2. 技术方案章节需结合地质勘察报告调整参数
3. 环保措施应根据地方最新法规补充雾炮机配置要求
