施工保障措施

主要内容

预览文档
  施工保障措施之劳动力组织方案报告

  文档类型:施工组织方案/技术报告
  适用人群:项目经理、施工队长、工程监理、建设单位管理人员

  本报告聚焦于施工保障措施中的劳动力组织方案,系统阐述了如何科学配置施工人员、确保工期与质量目标实现。文档可帮助工程管理者快速掌握劳动力投入原则、进场流程及培训交底要点,有效解决施工中人员调度混乱、技能不足、安全意识薄弱等实际问题。

  一、劳动力组织核心原则

  施工人员是工程质量、安全、进度与文明施工的直接执行者。劳动力配置需同时兼顾单位工程量、最小工作面限制及工期要求,确保人员数量与技能等级匹配施工任务。选择施工人员时,应优先考虑具备良好质量安全意识、较高技术等级且有类似工程经验的人员,避免因人员素质不足导致返工或安全事故。

  二、劳动力投入与进场安排

  开工前需制定详细的劳动力需求计划及进退场计划,由项目经理部统一指挥协调。各施工队伍依据自身进度安排班组人员分批进场,并由项目经理部统一解决住宿与生活保障。组织人员进场必须做到“有序、不窝工、不浪费”,通过科学调度实现人力资源的高效利用。

  三、教育培训与技术交底

  所有施工人员上岗前必须接受系统培训。培训内容包括工程概况、工作量、工期、质量及文明施工要求,使参建人员充分认识工程重要性,增强荣誉感与积极性。关键工种必须持证上岗,并按规定进行三级安全技术交底,交底内容涵盖施工进度计划、安全技术质量保证措施、质量标准及验收规范。通过岗前培训与交底,可有效降低施工风险,提升整体作业水平。

  四、文档参考价值

  本报告为施工保障措施中的劳动力组织提供了可操作的实施方案,适用于各类建筑工程、市政工程及大型项目的前期准备阶段。管理者可依据报告中的原则与流程,快速制定本项目的劳动力组织细则,确保施工力量充足、人员素质达标、培训交底到位,从而为总工期目标的实现奠定坚实基础。

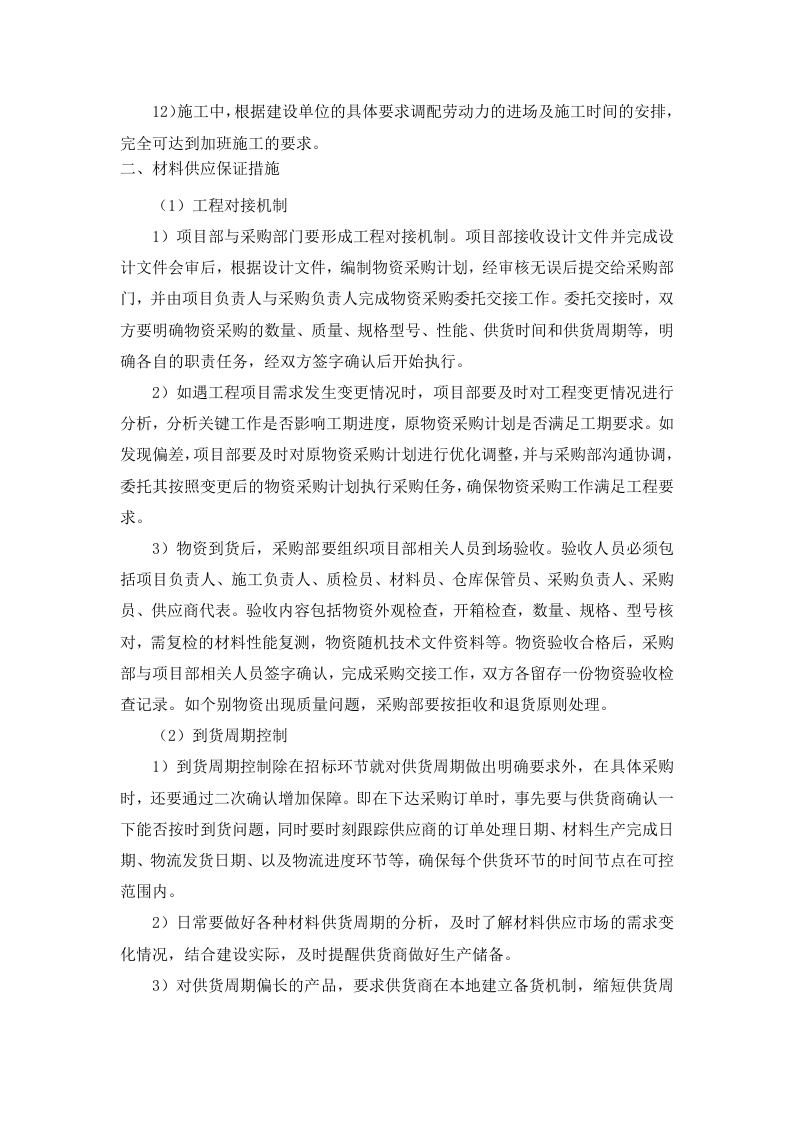

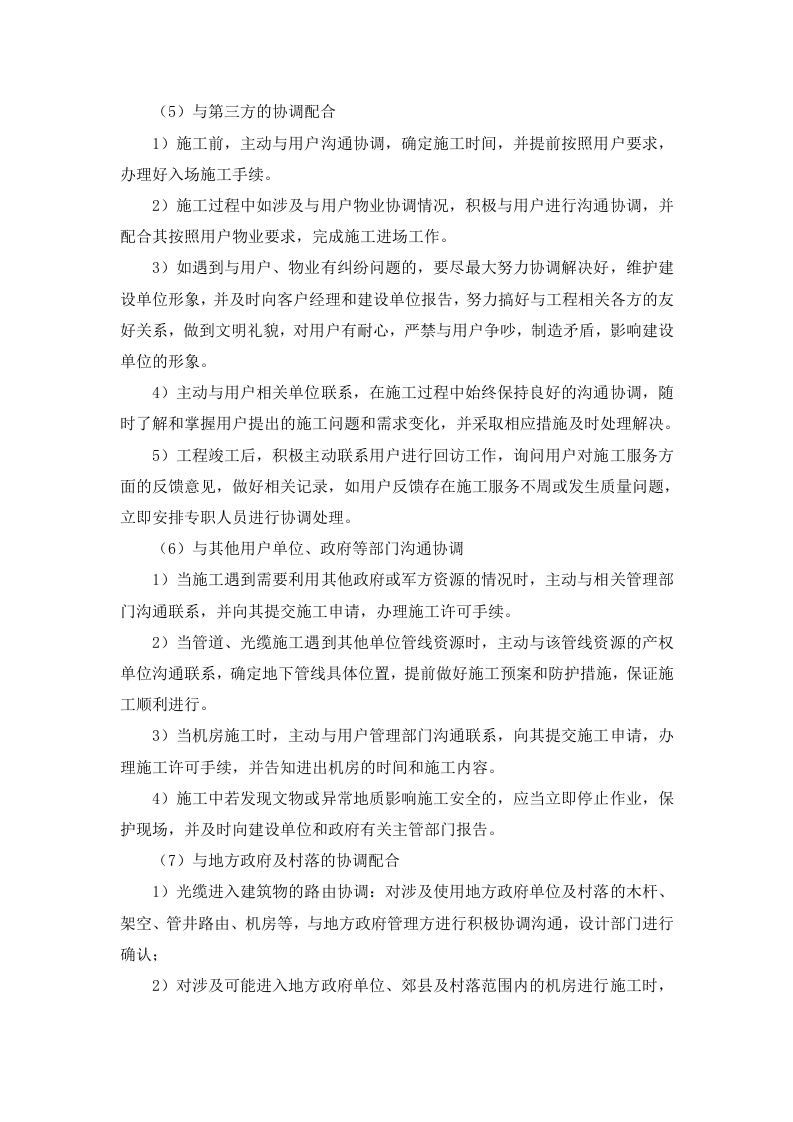

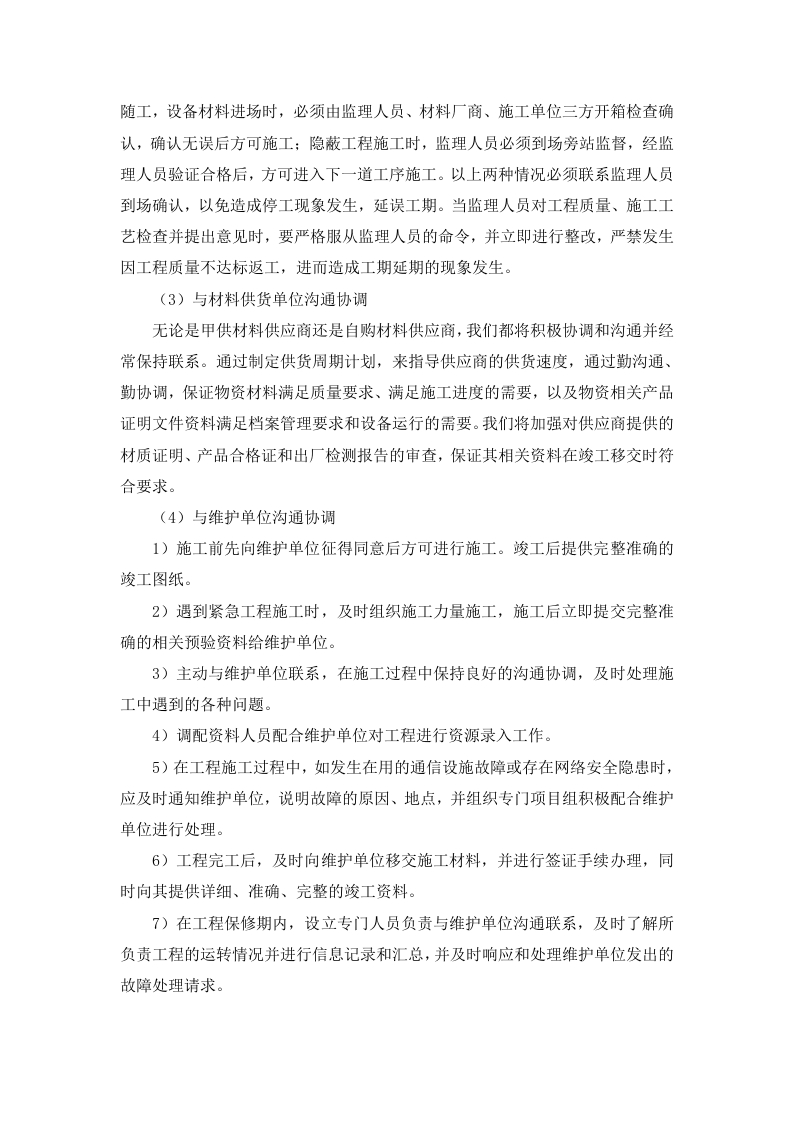

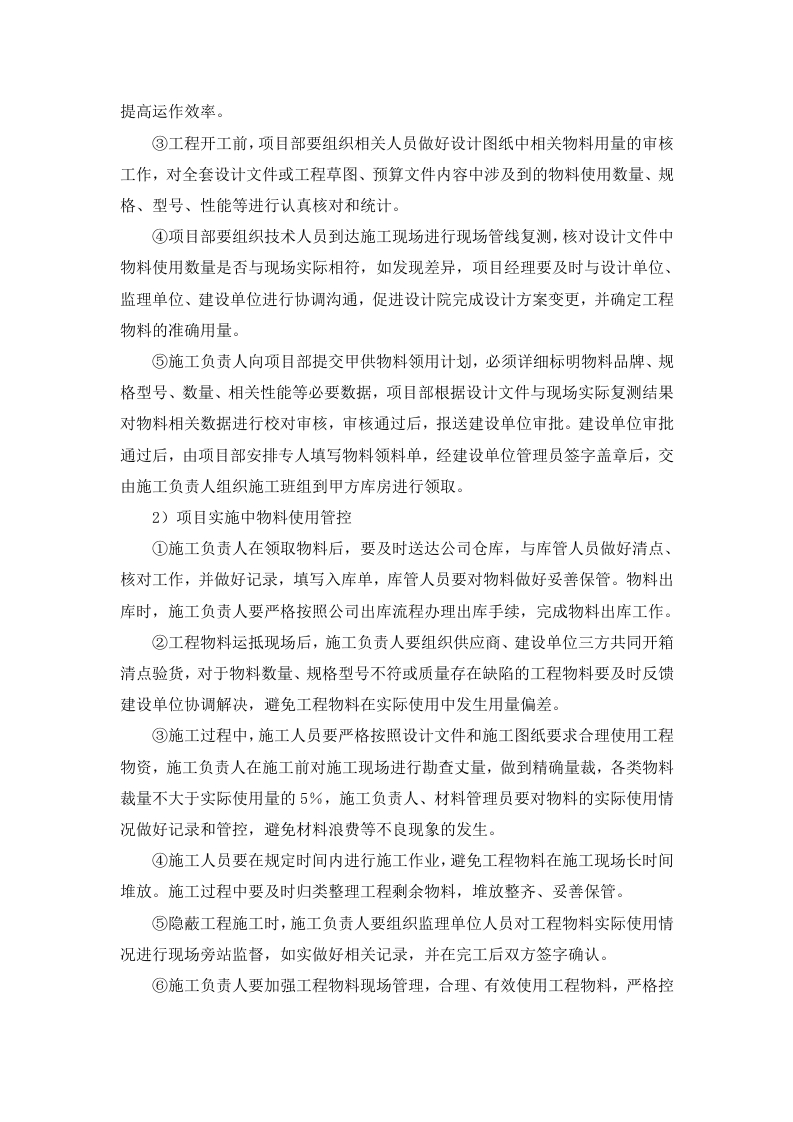

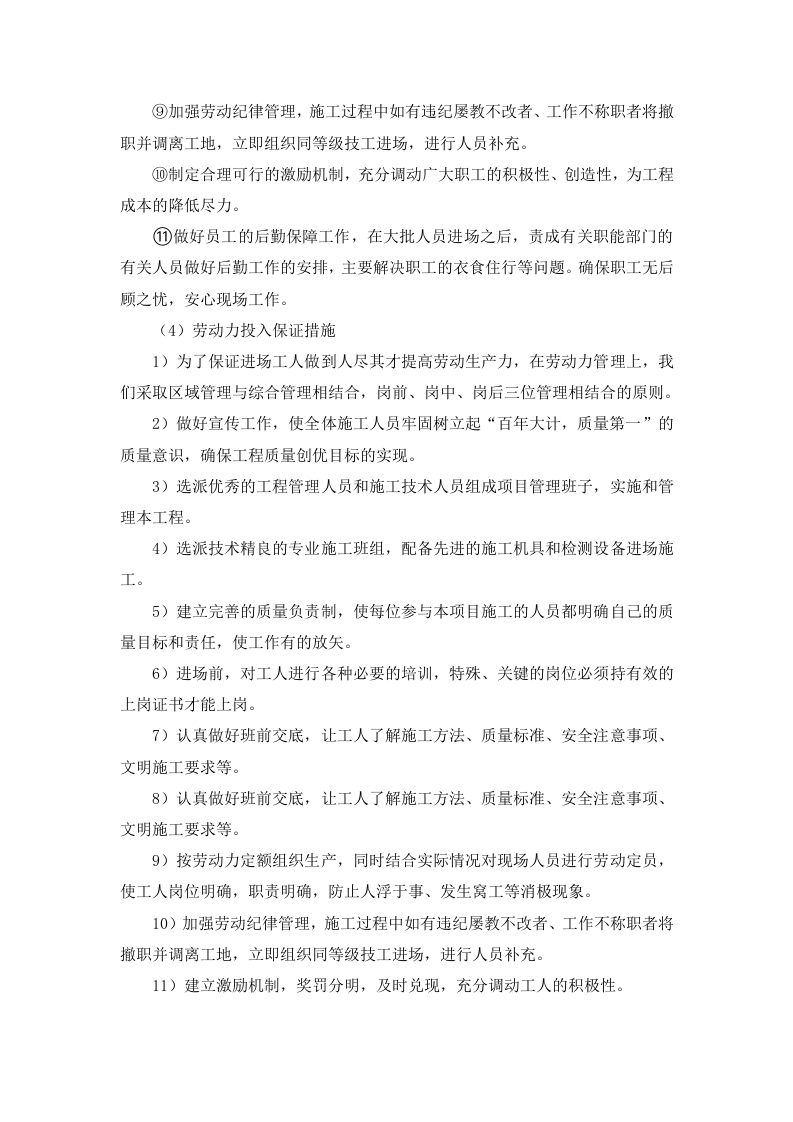

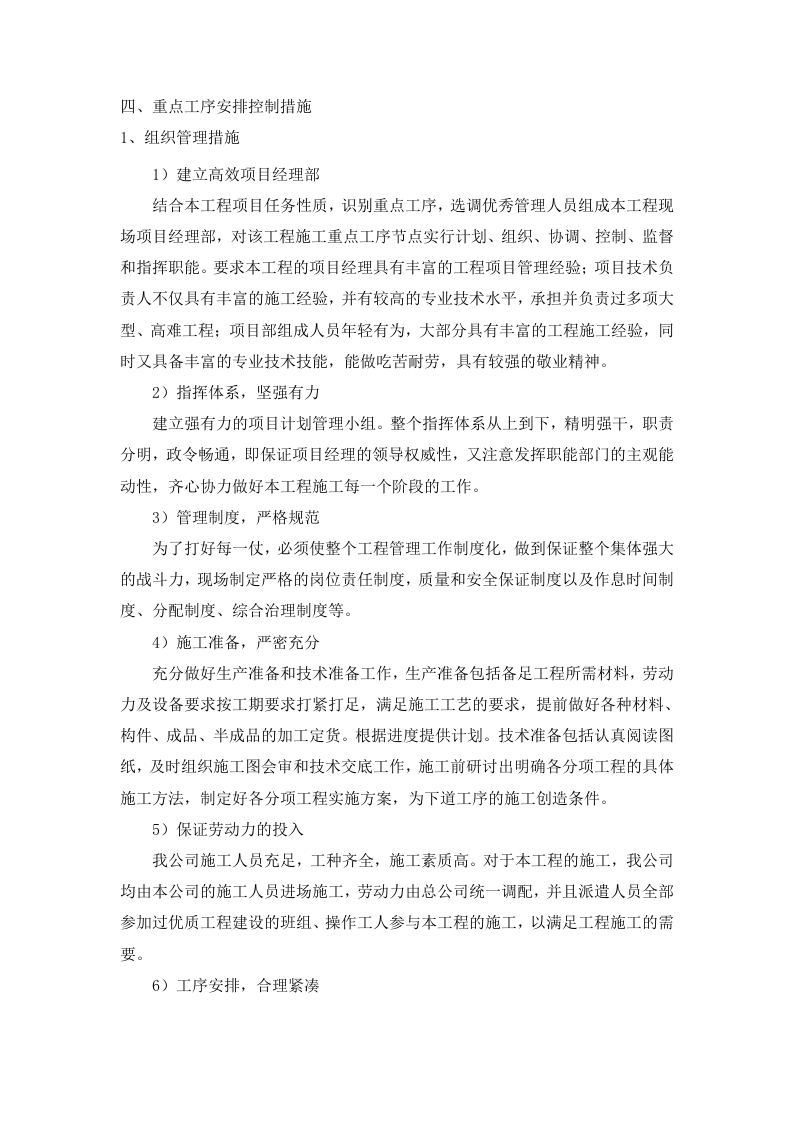

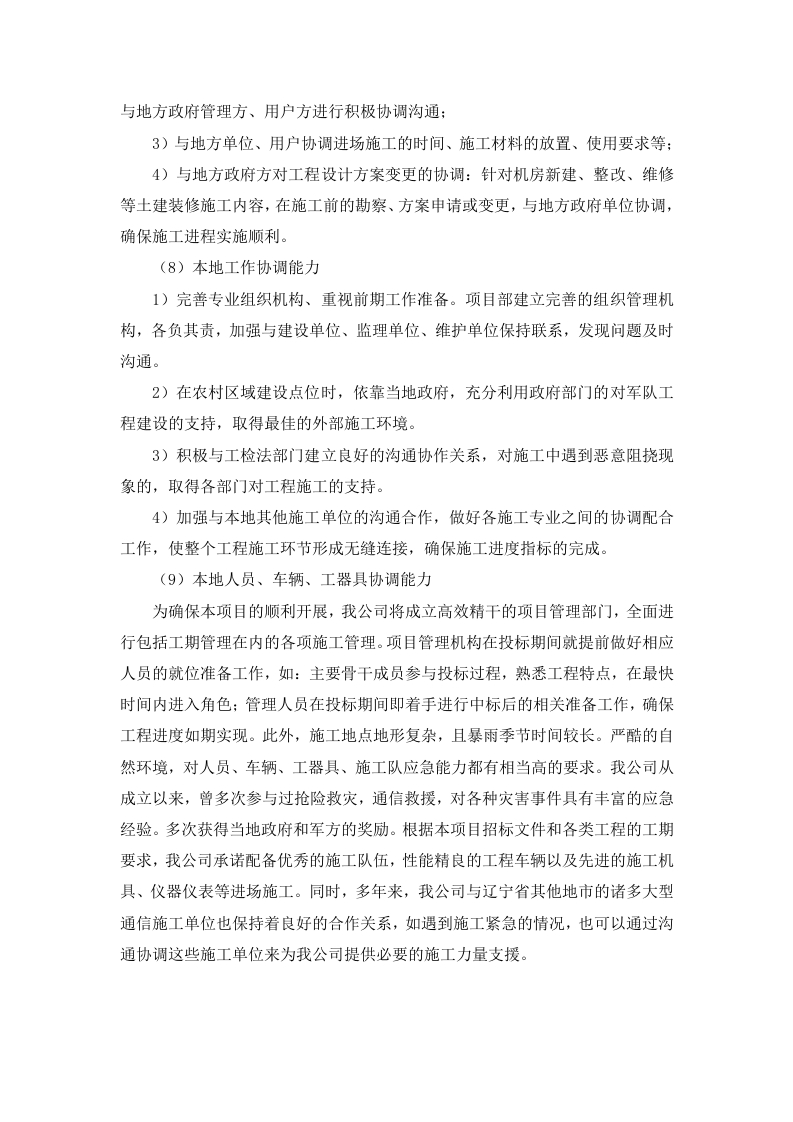

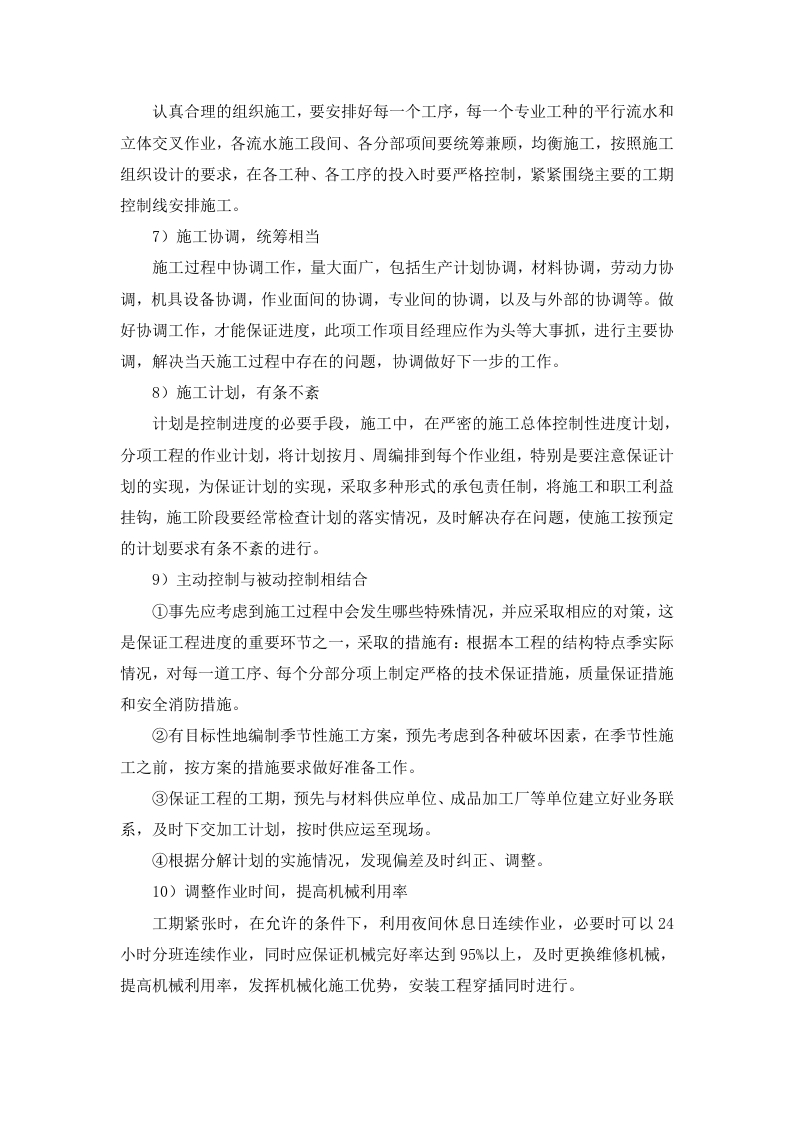

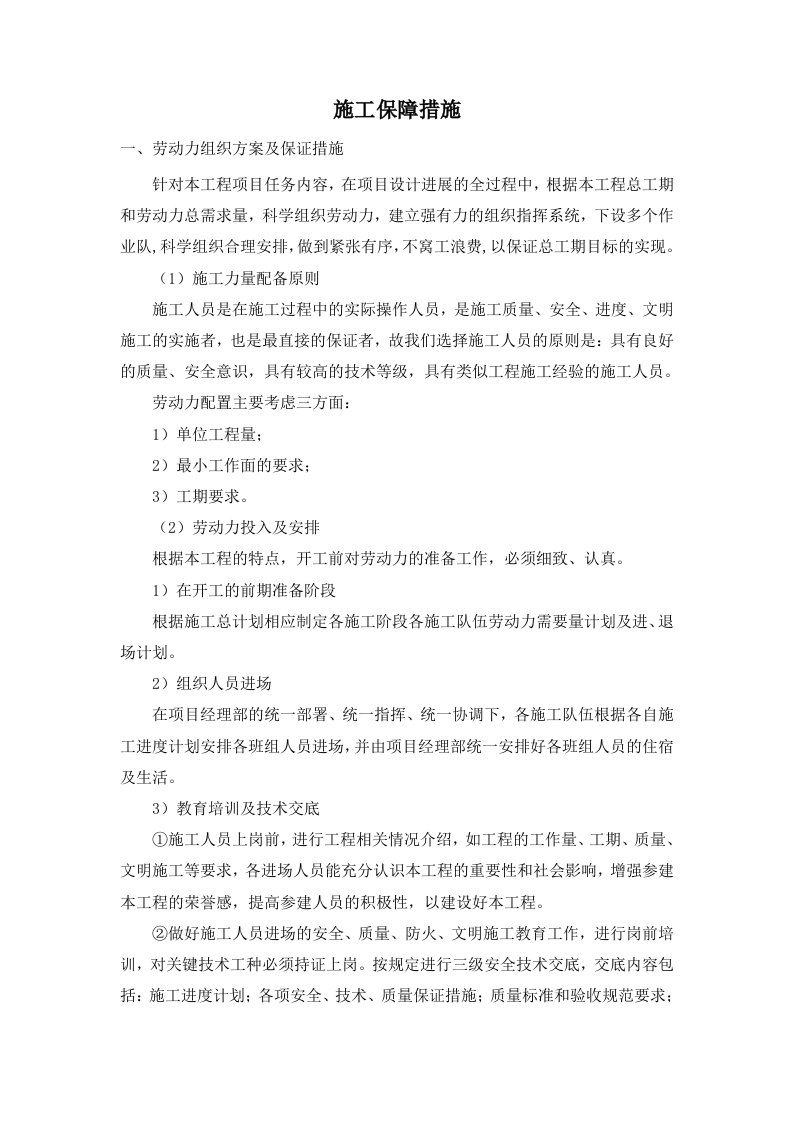

图片[1]-施工保障措施图片[1]-施工保障措施

第1页 / 共34页

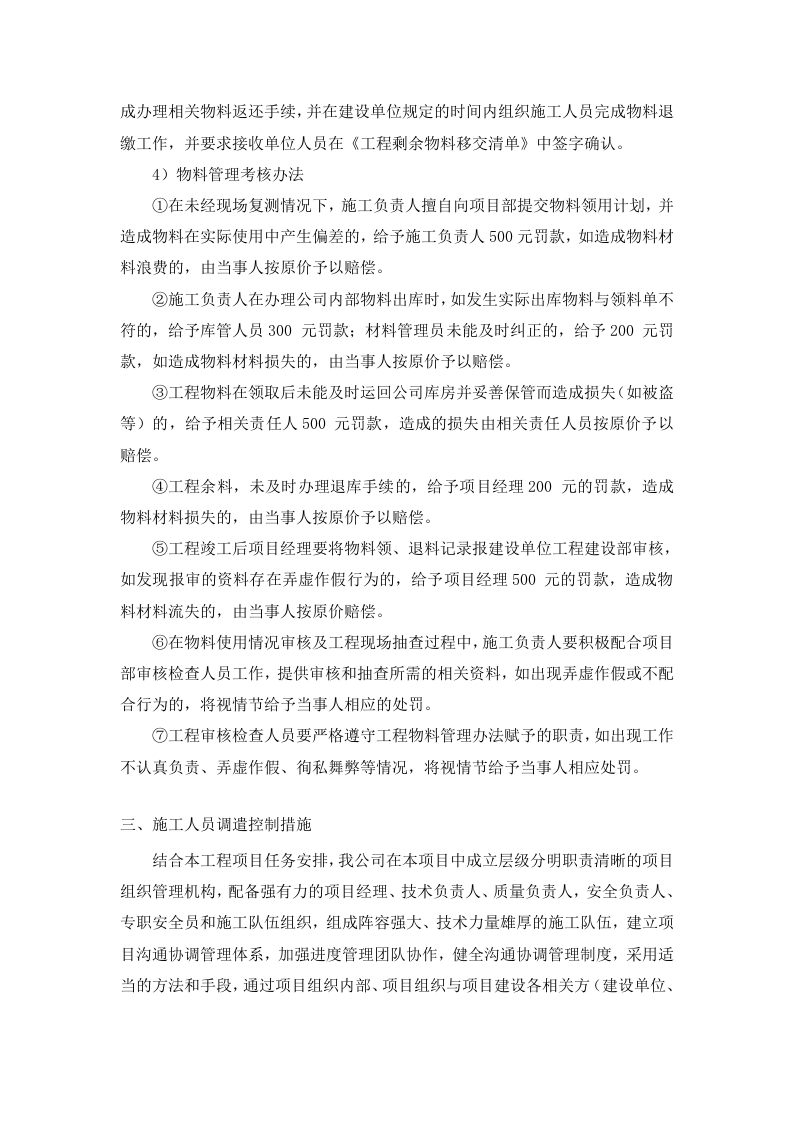

图片[3]-施工保障措施

第2页 / 共34页

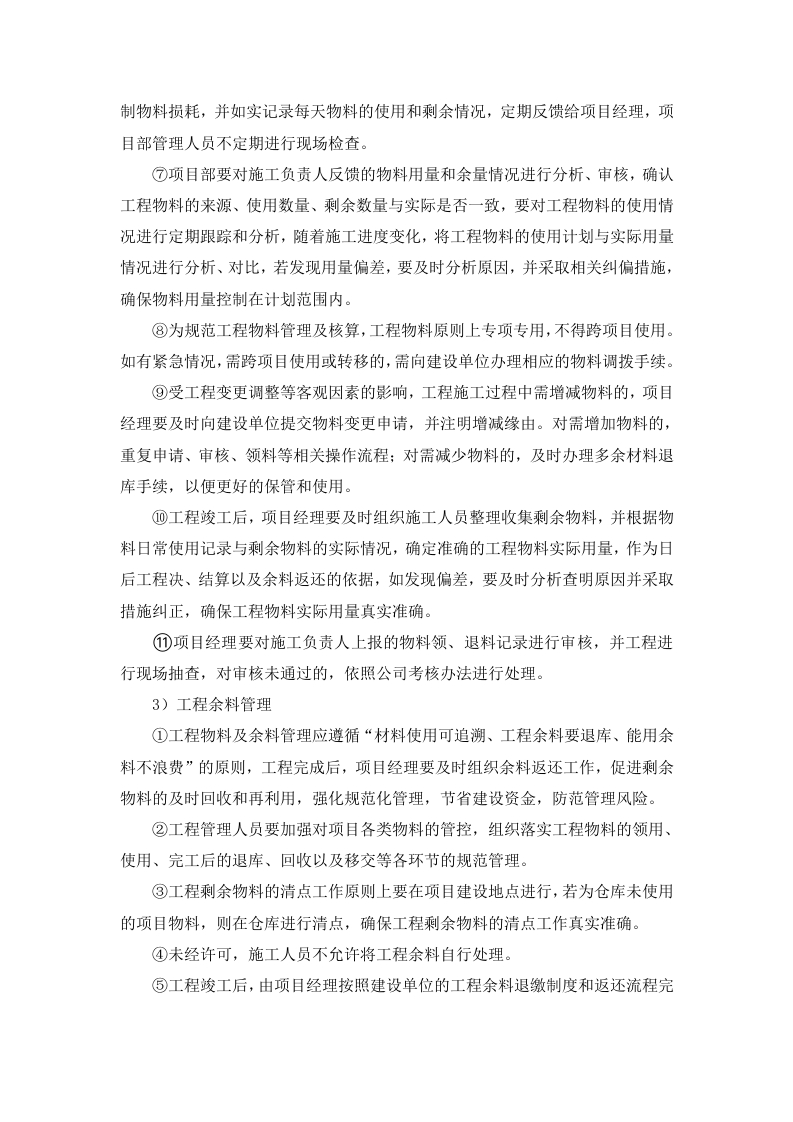

图片[4]-施工保障措施

第3页 / 共34页

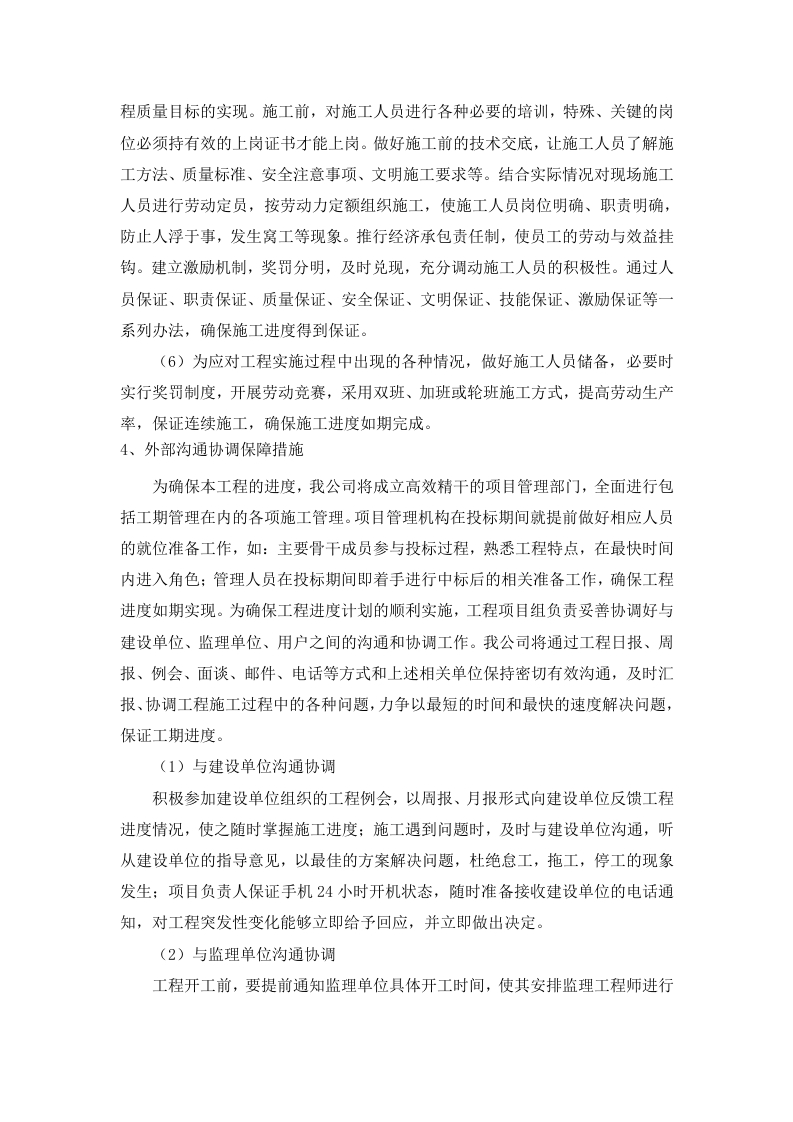

图片[5]-施工保障措施

第4页 / 共34页

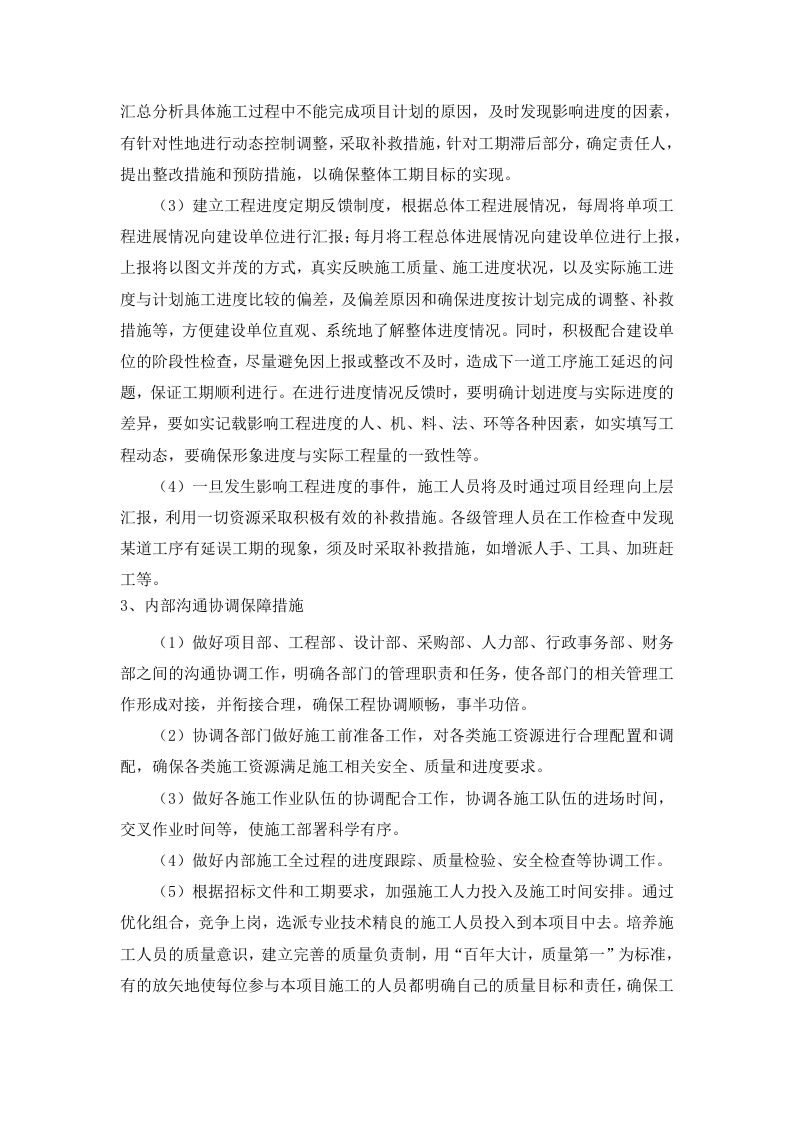

图片[6]-施工保障措施

第5页 / 共34页

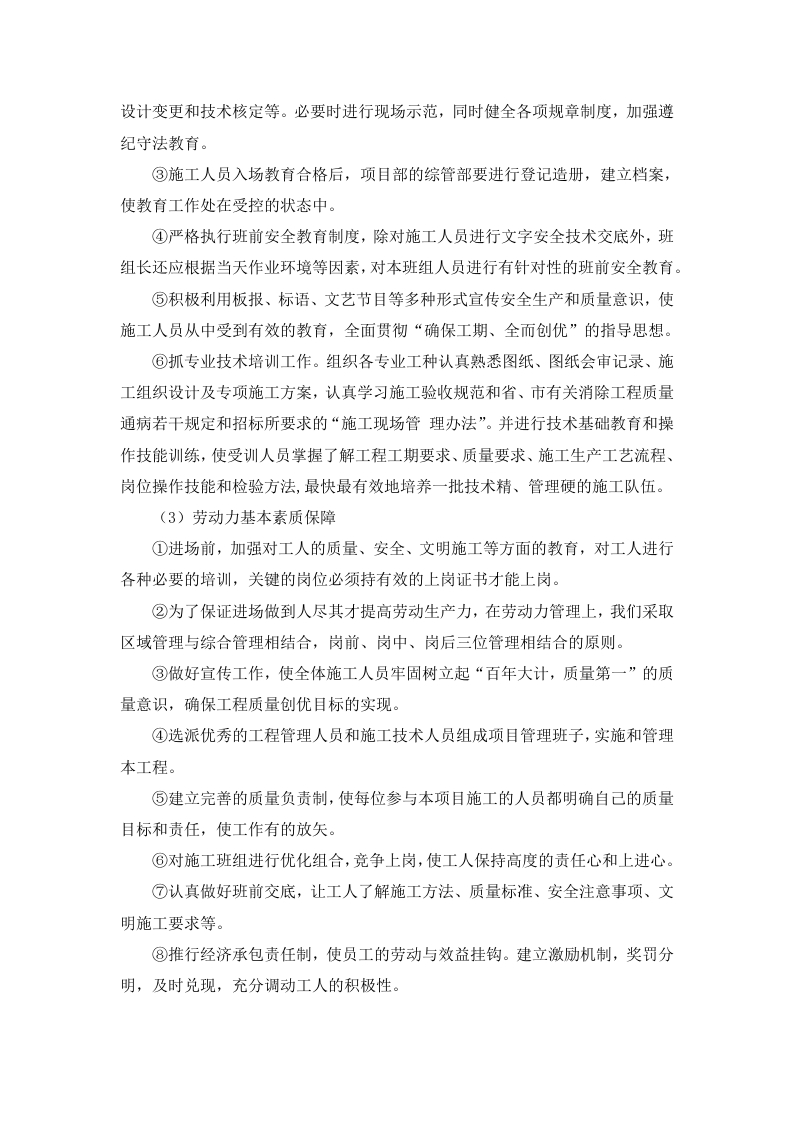

图片[7]-施工保障措施

第6页 / 共34页

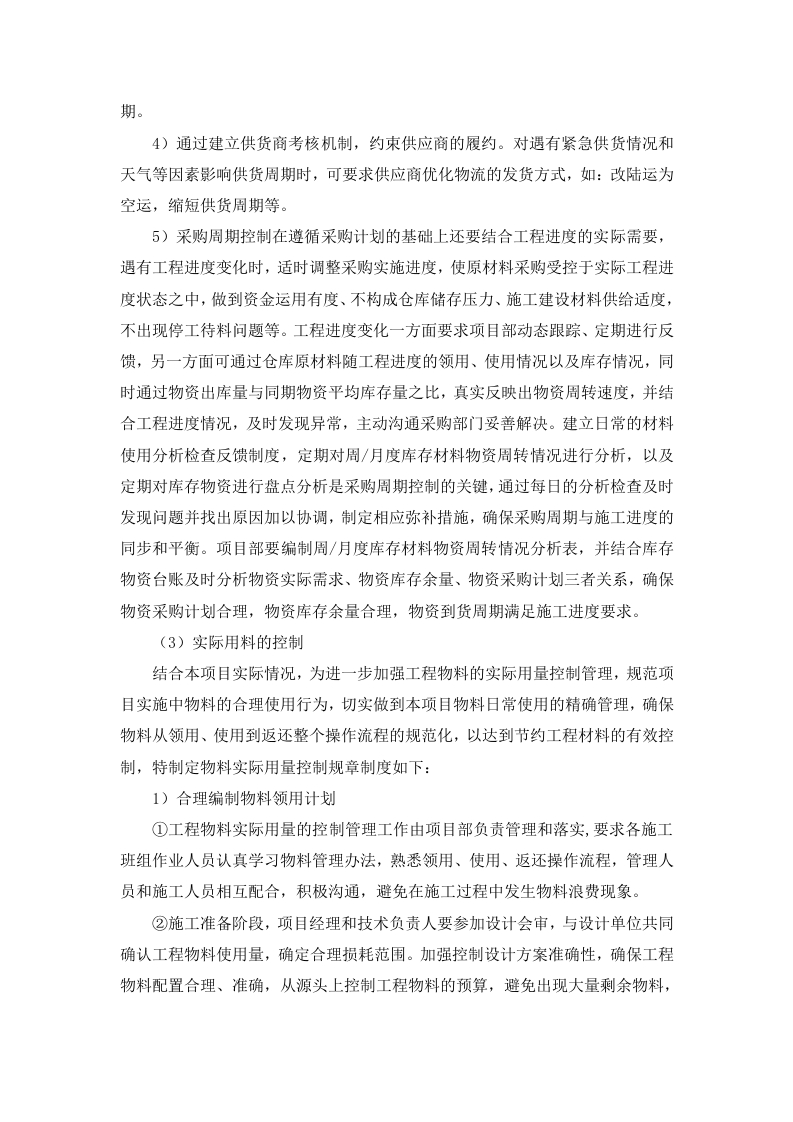

图片[8]-施工保障措施

第7页 / 共34页

图片[9]-施工保障措施

第8页 / 共34页

图片[10]-施工保障措施

第9页 / 共34页

图片[11]-施工保障措施

第10页 / 共34页

图片[12]-施工保障措施

第11页 / 共34页

图片[13]-施工保障措施

第12页 / 共34页

图片[14]-施工保障措施

第13页 / 共34页

图片[15]-施工保障措施

第14页 / 共34页

图片[16]-施工保障措施

第15页 / 共34页

图片[17]-施工保障措施

第16页 / 共34页
该文档为免费文档,您可直接下载完整版进行阅读
施工保障措施-知知文库网
施工保障措施
此内容为付费资源,请付费后查看
2.99
付费资源
© 版权声明
THE END
喜欢就支持一下吧
点赞8 分享
相关推荐
评论 抢沙发
头像-知知文库网
欢迎您留下宝贵的见解!
提交
头像-知知文库网

昵称

取消
昵称表情代码图片快捷回复

    暂无评论内容
