文档主要内容

  文档类型:技术方案
  适用人群:园林绿化养护管理人员、工程技术人员、物业绿化部门负责人、相关专业学生及从业者

  文档核心内容:
  该技术方案系统梳理了园林绿化养护工程的完整准备工作流程,涵盖技术准备、物资材料准备、劳动力组织、现场准备四大板块。同时深入阐述了园林树木养护的核心技术方法,特别是针对不同季节的灌水策略及新植树木的长期养护要求。方案强调“三分种,七分养”的核心理念,为实际养护作业提供了可操作的标准化指导。

  可解决的实际问题:
  1. 帮助养护团队明确工程启动前的各项准备清单,避免因准备不足导致的工期延误或养护质量下降。
  2. 提供土壤检测、物资采购、机具调试等具体操作标准,解决现场管理混乱、责任不清的问题。
  3. 针对新植树木成活率低、季节性干旱等常见难题,给出明确的灌水周期与养护年限建议。
  4. 为建立长效养护管理制度(如质量检查、技术档案、安全操作等)提供制度框架参考。

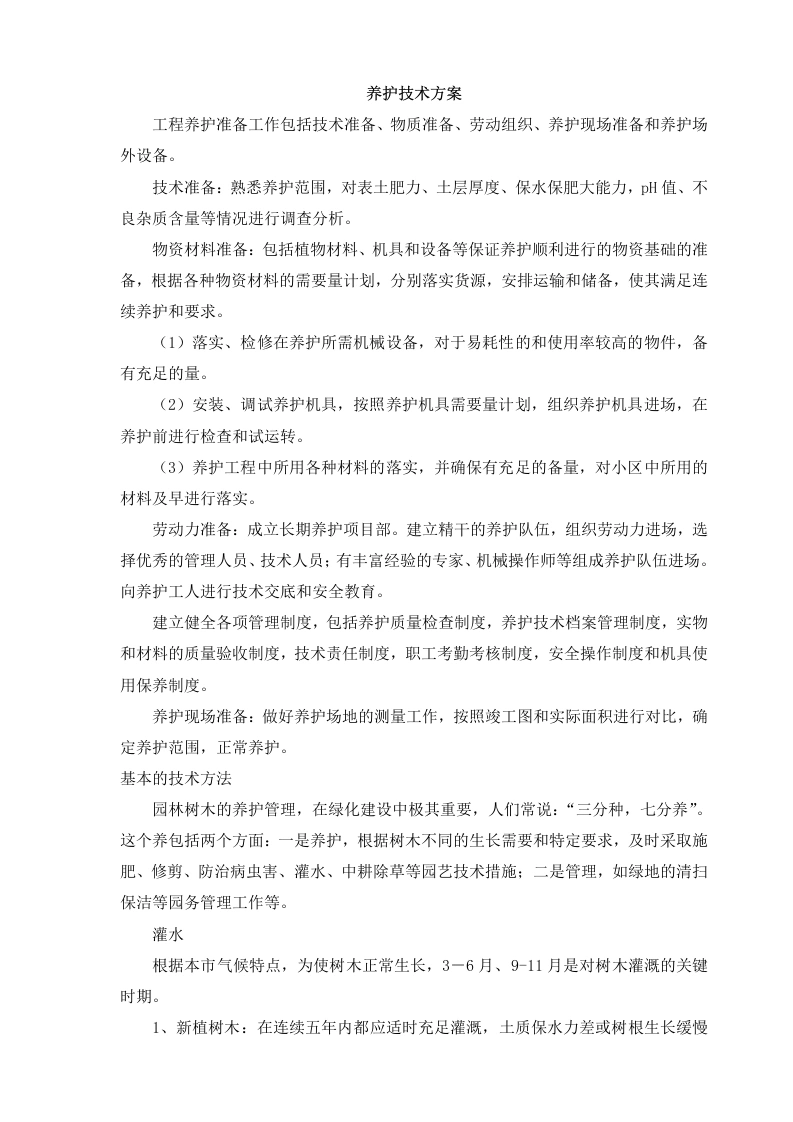

  正文内容:
  园林绿化养护工程的成功实施,依赖于前期周密系统的准备工作。完整的养护准备体系应涵盖技术、物资、劳动力和现场四个维度,任何一个环节的缺失都可能影响后续养护质量。技术准备是养护工程的基础,必须首先对养护范围进行全面熟悉,并开展详细的土壤调查分析。调查内容应包括表土肥力状况、土层厚度、土壤保水保肥能力、pH值以及不良杂质含量等关键指标,这些数据将直接决定后续施肥、改良及灌溉方案的制定。

  物资材料准备是保障养护工作连续进行的物质基础,需要根据各类物资的需求计划,逐一落实货源并安排运输与储备。植物材料、机具设备等核心物资必须确保充足供应,以满足连续养护的要求。对于易耗品和使用率较高的物件,应备有充足的库存量,防止因物资短缺导致作业中断。所有养护机械设备在进场前必须完成检修、安装与调试工作,并按照需要量计划组织进场,在正式养护前进行全面的检查和试运转,确保设备处于良好工作状态。养护工程所需的各种材料也应及早落实,特别是小区内使用的材料,需提前确认货源并保证充足备量。

  劳动力准备是养护工程的人力保障,应成立长期养护项目部,并建立精干的养护队伍。队伍组建时需优先选择优秀的管理人员、技术人员,以及具有丰富经验的专家和机械操作师,确保专业能力覆盖养护全流程。在劳动力进场后,必须向养护工人进行详细的技术交底和安全教育,使每位工人明确作业标准与安全规范。同时,应建立健全各项管理制度,包括养护质量检查制度、养护技术档案管理制度、实物和材料的质量验收制度、技术责任制度、职工考勤考核制度、安全操作制度以及机具使用保养制度,形成规范化的管理闭环。

  养护现场准备是工程落地的最后环节,需要做好养护场地的测量工作。具体操作时应按照竣工图与实际面积进行对比,准确确定养护范围,为后续正常养护提供空间依据。在基本技术方法方面,园林树木的养护管理在绿化建设中占据极其重要的地位,行业内有“三分种,七分养”的共识。这里的“养”包含两个层面:一是养护,即根据树木不同的生长需要和特定要求,及时采取施肥、修剪、防治病虫害、灌水、中耕除草等园艺技术措施;二是管理,包括绿地的清扫保洁等园务管理工作。

  灌水是树木养护的关键环节,根据本市气候特点,3月至6月、9月至11月是对树木灌溉的关键时期。新植树木在连续五年内都应进行适时充足的灌溉,特别是土质保水力差或树根生长缓慢的区域,更需加强水分管理。合理的灌水不仅能促进树木正常生长,还能有效提高新植树木的成活率,是养护工作中最基础也最重要的技术措施之一。

  结论与建议:
  该技术方案通过系统化的准备工作分解和精细化的养护技术指导,为园林绿化养护工程提供了完整的操作框架。方案强调前期准备与后期养护的有机衔接,将土壤调查、物资储备、人员培训、现场测量等环节与灌水、施肥、修剪等具体技术措施相结合,形成闭环管理。建议在实际应用中,养护团队应严格按照方案要求落实各项准备工作,特别是新植树木的五年连续灌水制度不可忽视。同时,应结合本地气候特点和土壤条件,对灌水周期和施肥方案进行适当调整,确保养护措施的科学性和针对性。

  文档评价:
  该技术方案内容详实、结构清晰,覆盖了养护工程从准备到实施的全过程,具有较强的实用性和可操作性。方案中关于土壤调查指标、物资储备标准、管理制度建设等内容,为养护团队提供了明确的执行依据。特别是对“三分种,七分养”理念的深入阐释,以及对新植树木长期养护要求的强调,体现了专业养护的深度思考。

  使用建议:
  建议养护管理人员将本方案作为项目启动前的标准化检查清单,逐项核对准备工作完成情况。在具体执行过程中,可结合项目实际情况对物资储备量、人员配置数量等进行适当调整。对于新入职的养护工人,可将方案中的技术交底和安全教育内容作为培训教材,帮助其快速掌握作业规范。同时,建议定期对照方案中的管理制度要求,对现有养护流程进行优化改进。
