文档主要内容

建筑工程项目造价控制与管理存在问题及对策(论文)
适用人群:建筑工程项目管理人员、造价工程师、施工企业项目经理、相关专业学生及研究人员。
文档可解决的实际问题:系统梳理造价控制中的常见漏洞(如事后管控、材料浪费、责权失衡等),并提供针对性改进思路,帮助项目团队提升成本管理效率,降低超支风险。

建筑工程项目造价控制与管理长期存在“重施工、轻前期”的倾向,多数企业仍以事后核算为主,缺乏全过程动态监管。这种事后控制模式导致成本超支无法及时纠正,反映出造价管理体系的整体不完善。同时,质量与工期造价管理存在明显短板:施工单位为追求短期利润使用劣质材料,表面节省开支,实则因返工、验收不合格产生额外费用;项目经理为赶工期盲目增加措施费,或因自身原因延误工期而支付业主索赔,这些均源于工期造价缺乏合理规划。

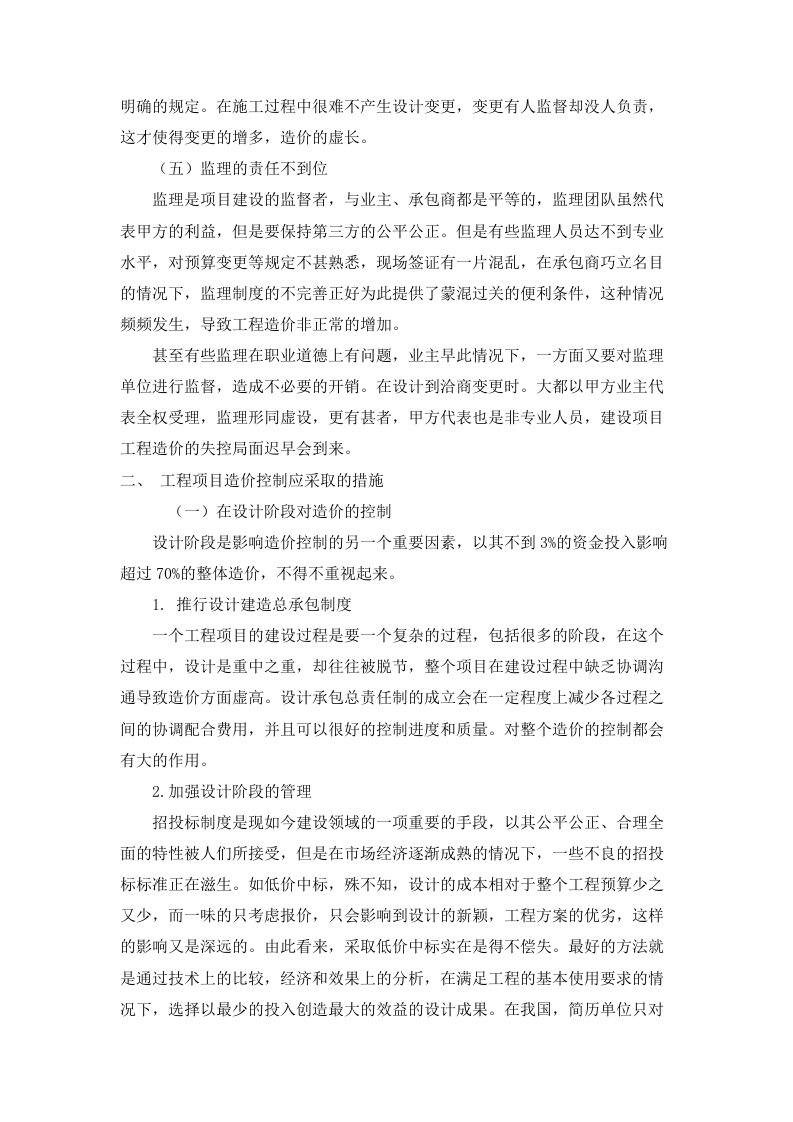

材料费和人工费占据造价的大部分比例,但施工企业普遍控制不力。专职材料采购人员缺失,现场浪费严重;用工数量与组织方式仅考虑施工进度,忽略造价约束,造成成本失控。此外,责权利体系设计存在两极化问题:一是项目经理权力过大,其他造价管理部门形同虚设,监管缺位;二是部门分工过于明确,缺乏横向沟通,形成“0.9效应”——每个环节完成90%,最终整体效果趋近于零。这种责权错位使造价计划与执行脱节,各部门无法有效落实成本控制。

大量设计变更也是造价虚长的重要诱因。许多政府指令性项目工期紧、任务重,急于开工却未做好前期准备,如投资限额、建筑标准、合同条款等关键信息缺失,导致施工中频繁变更,造价随之攀升。针对上述问题,对策应聚焦于:建立全过程造价动态监控机制,将控制节点前移至设计阶段;强化质量与工期成本的协同管理,杜绝以牺牲质量换取进度;设立专职材料与人工成本核算岗位,推行定额领料与用工优化;构建权责对等的组织架构,明确各部门造价职责并建立定期沟通制度;严格管控设计变更流程,确保变更前完成成本评估与审批。只有从制度、流程、人员三方面同步改进,才能实现造价控制从被动补救转向主动预防,真正提升工程项目经济效益。
