某维修车间结构安装工程施工组织设计

第1页 / 共7页

第2页 / 共7页

第3页 / 共7页

第4页 / 共7页

第5页 / 共7页

第6页 / 共7页

第7页 / 共7页
已完成全部阅读,共7

文档主要内容

维修车间结构安装工程施工组织设计:文档类型与适用人群

本文档属于工程施工组织设计报告,主要面向建筑施工企业技术人员、项目管理人员、结构工程师及工程监理人员。该文档详细阐述了某维修车间结构安装工程的施工方案、构件参数及施工条件,为同类工业厂房施工提供直接参考依据。用户可通过本文档快速掌握该工程的结构构件清单、施工部署逻辑及现场资源利用策略,从而高效编制或优化自身项目的施工组织方案。

核心内容与关键数据

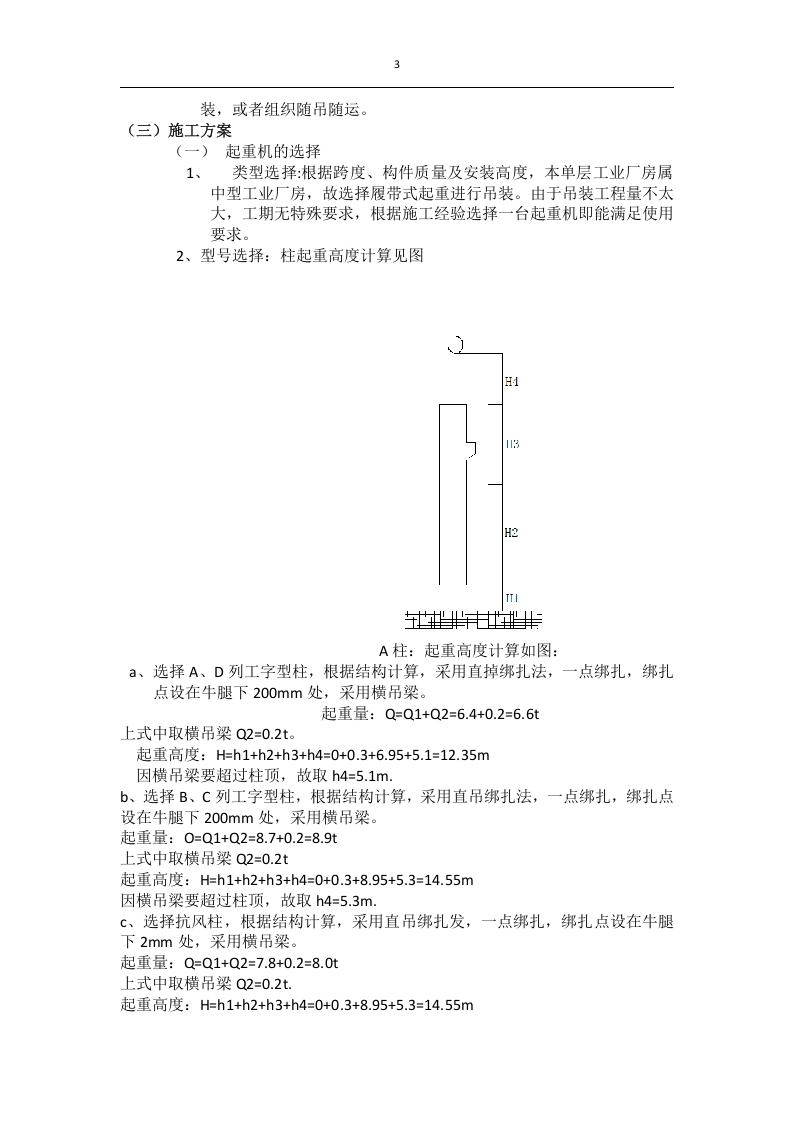

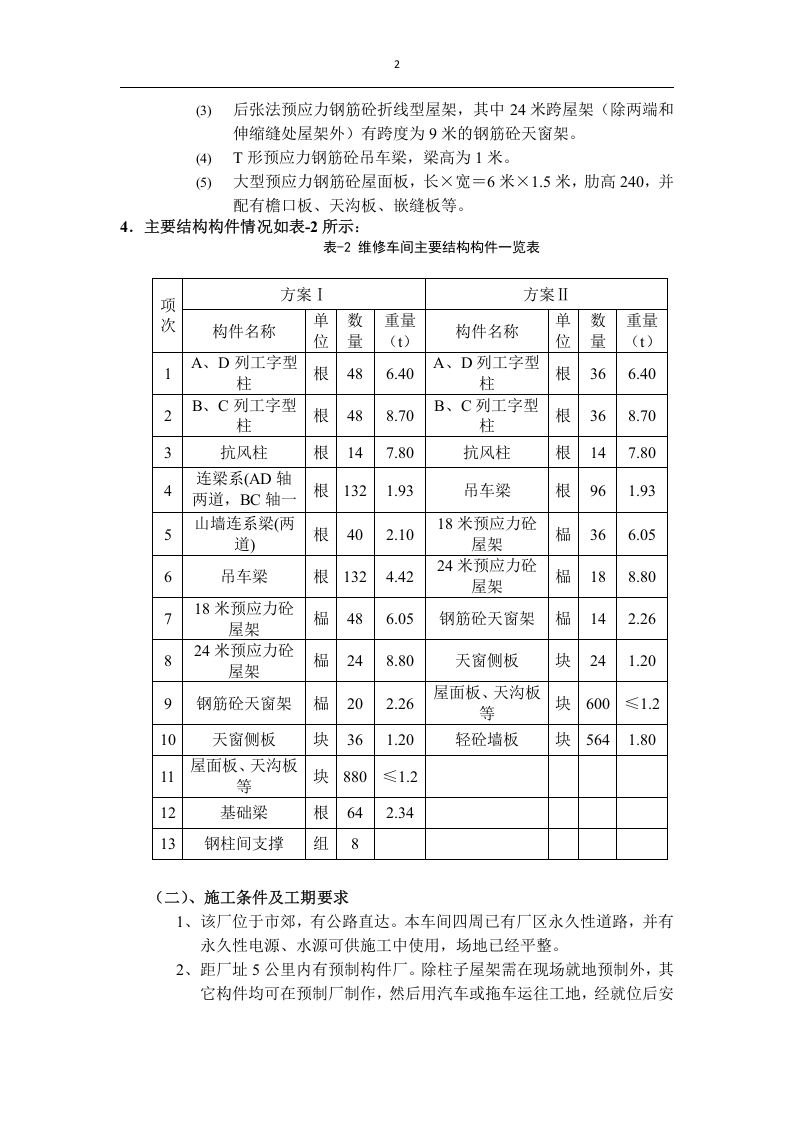

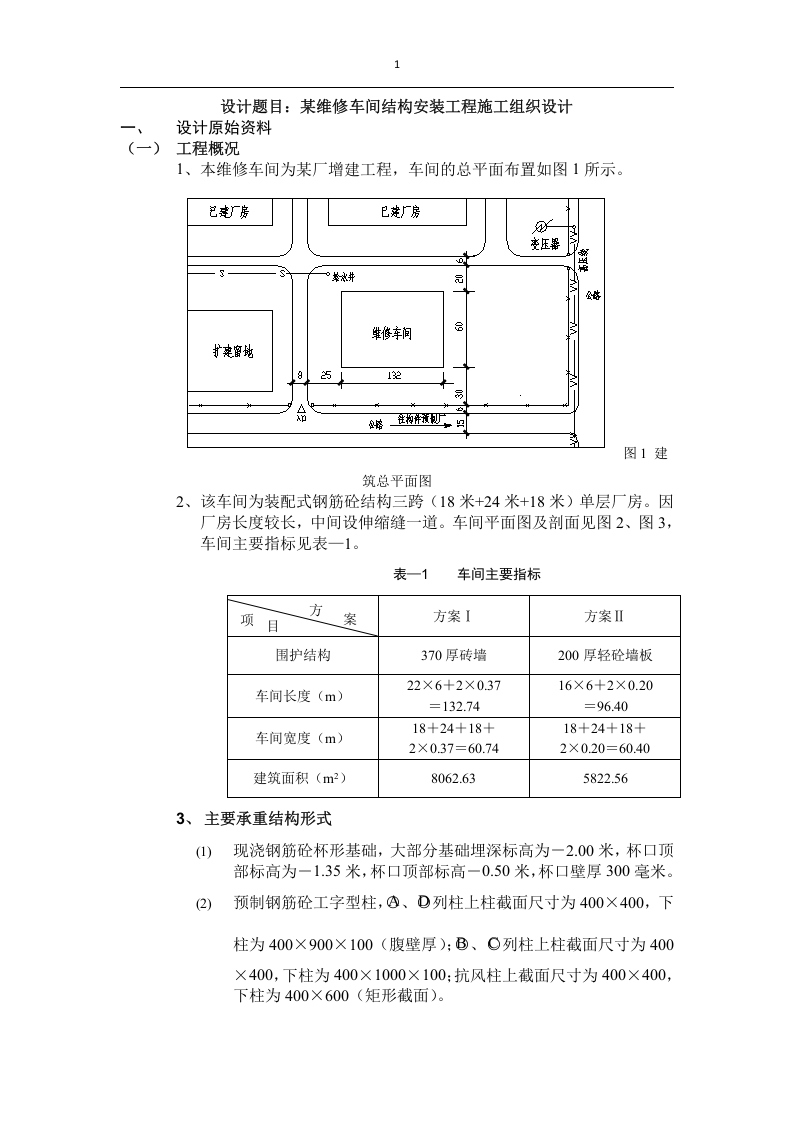

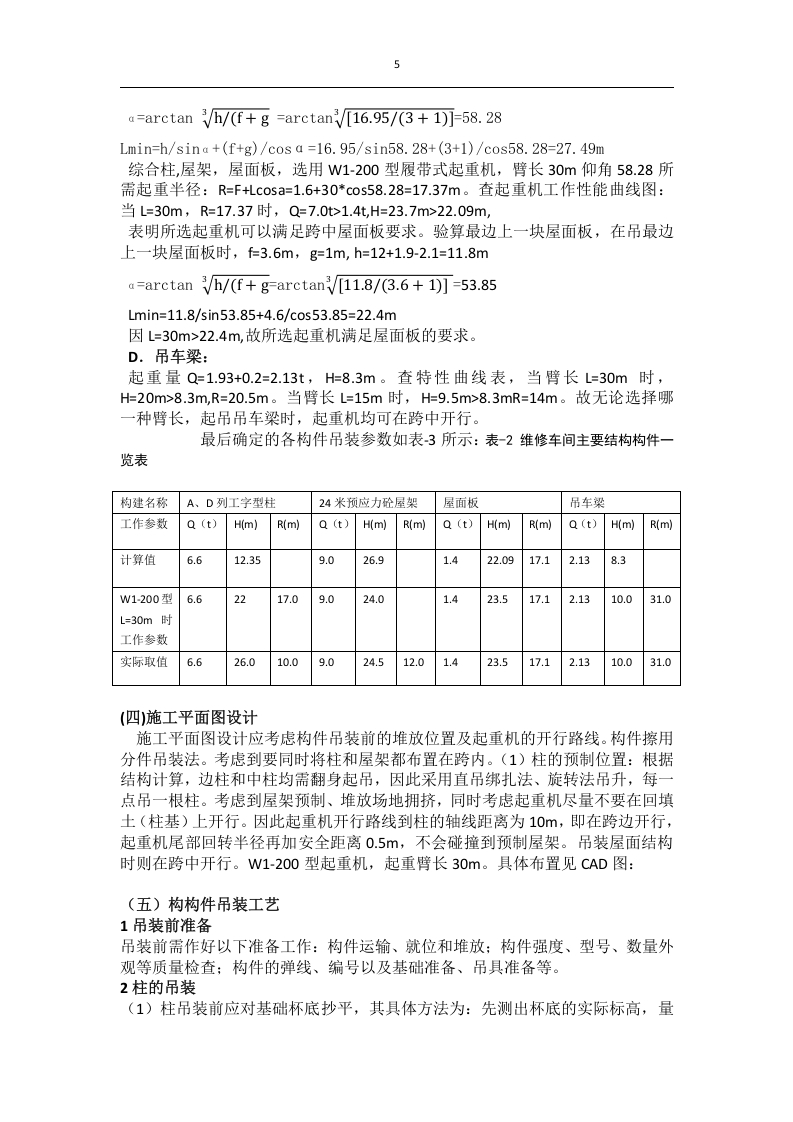

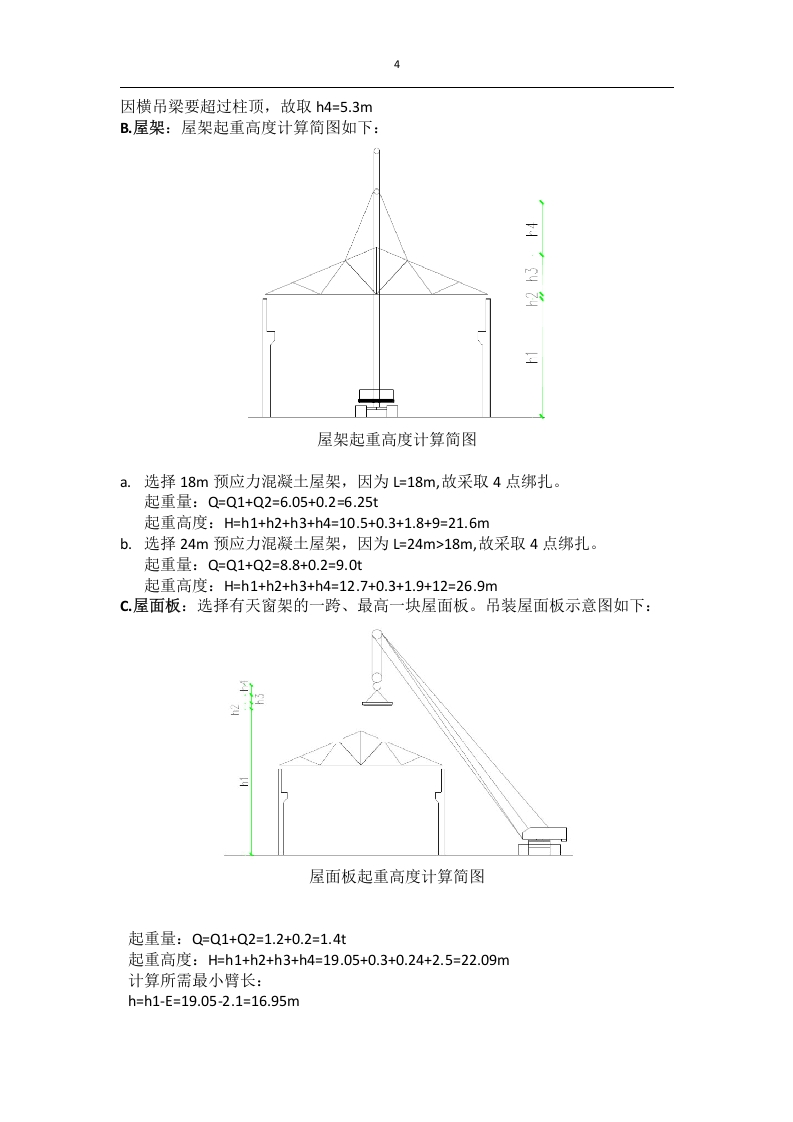

该维修车间结构安装工程的核心内容围绕预应力钢筋砼构件的预制与安装展开。文档明确列出了主要结构构件的类型、数量及重量,并提供了两种结构方案(方案Ⅰ与方案Ⅱ)的对比数据。关键构件包括:A、D列工字型柱(方案Ⅰ共48根,单重6.40吨;方案Ⅱ共36根,单重6.40吨),B、C列工字型柱(方案Ⅰ共48根,单重8.70吨;方案Ⅱ共36根,单重8.70吨),以及24米预应力砼屋架(方案Ⅰ共24榀,单重8.80吨;方案Ⅱ共18榀,单重8.80吨)。此外,后张法预应力钢筋砼折线型屋架为重要结构部件,其中24米跨屋架(除两端和伸缩缝处)配有跨度为9米的钢筋砼天窗架。T形预应力钢筋砼吊车梁梁高为1米,大型预应力钢筋砼屋面板规格为长6米、宽1.5米、肋高240毫米,并配套有檐口板、天沟板、嵌缝板等。

施工条件与工期要求

施工条件方面,该厂位于市郊,有公路直达,车间四周已有厂区永久性道路,永久性电源、水源可供施工使用,场地已经平整。距厂址5公里内设有预制构件厂,除柱子、屋架需在现场就地预制外,其他构件(如吊车梁、屋面板、天沟板等)均在预制厂制作,然后通过汽车或拖车运往工地,经就位后安装。这一部署有效减少了现场预制工作量,提升了施工效率。工期要求需结合构件预制、运输及现场安装的衔接进行统筹安排,确保各工序有序推进。

文档参考价值与解决问题

该文档可帮助用户解决以下实际问题:一是明确结构安装工程的构件清单与重量数据,便于施工机具选型(如吊车吨位)及吊装方案设计;二是提供现场预制与工厂预制的分工策略,优化施工场地布置与物流组织;三是展示两种结构方案的对比,为方案比选与成本控制提供依据。用户可直接引用文档中的构件参数、施工条件描述及方案数据,用于编制施工组织设计、技术交底或投标文件,显著提升工作效率与专业度。

某维修车间结构安装工程施工组织设计-知知文库网
某维修车间结构安装工程施工组织设计
此内容为付费资源,请付费后查看
2.99
限时特惠
20
付费资源
© 版权声明
THE END
喜欢就支持一下吧
点赞14 分享
相关推荐
评论 抢沙发
头像-知知文库网
欢迎您留下宝贵的见解!
提交
头像-知知文库网

昵称

取消
昵称表情代码图片快捷回复

    暂无评论内容
