综合布线系统施工组织设计

第1页 / 共34页

第2页 / 共34页

第3页 / 共34页

第4页 / 共34页

第5页 / 共34页

第6页 / 共34页

第7页 / 共34页

第8页 / 共34页

第9页 / 共34页

第10页 / 共34页

第11页 / 共34页

第12页 / 共34页

第13页 / 共34页

第14页 / 共34页

第15页 / 共34页

第16页 / 共34页
该文档为免费文档,您可直接下载完整版进行阅读

文档主要内容

文档类型:施工组织设计模板
适用人群:弱电工程师、项目经理、施工技术人员、监理人员、招投标人员

文档核心内容:
该文档围绕综合布线系统施工的全流程展开,涵盖工程概况、施工部署、主要施工方法、质量控制措施、安全文明施工及进度计划等关键模块。重点包括线缆敷设路径规划、机柜安装工艺、端接测试标准以及隐蔽工程验收要点,并提供了详细的施工流程图和材料清单示例。

可解决的实际问题:
帮助施工团队快速建立标准化作业流程,避免因工序混乱导致的返工;明确各阶段质量验收指标,降低系统故障率;为招投标文件中的技术方案部分提供可靠参考,提升中标概率。

正文内容:

综合布线系统施工组织设计是确保智能化建筑通信基础设施稳定运行的核心文件。一份完整的施工组织设计需从工程实际条件出发,统筹人力、材料、机械及环境因素,形成可执行的作业指导书。

工程概况部分应明确项目名称、建设地点、建筑规模及布线等级要求。例如,某数据中心项目要求支持10Gbps以太网传输,水平子系统需采用Cat6A屏蔽线缆,主干采用单模光纤。施工部署需划分施工阶段,通常包括管槽预埋、线缆敷设、端接测试、系统联调四个阶段,并明确各阶段的责任人及交接节点。

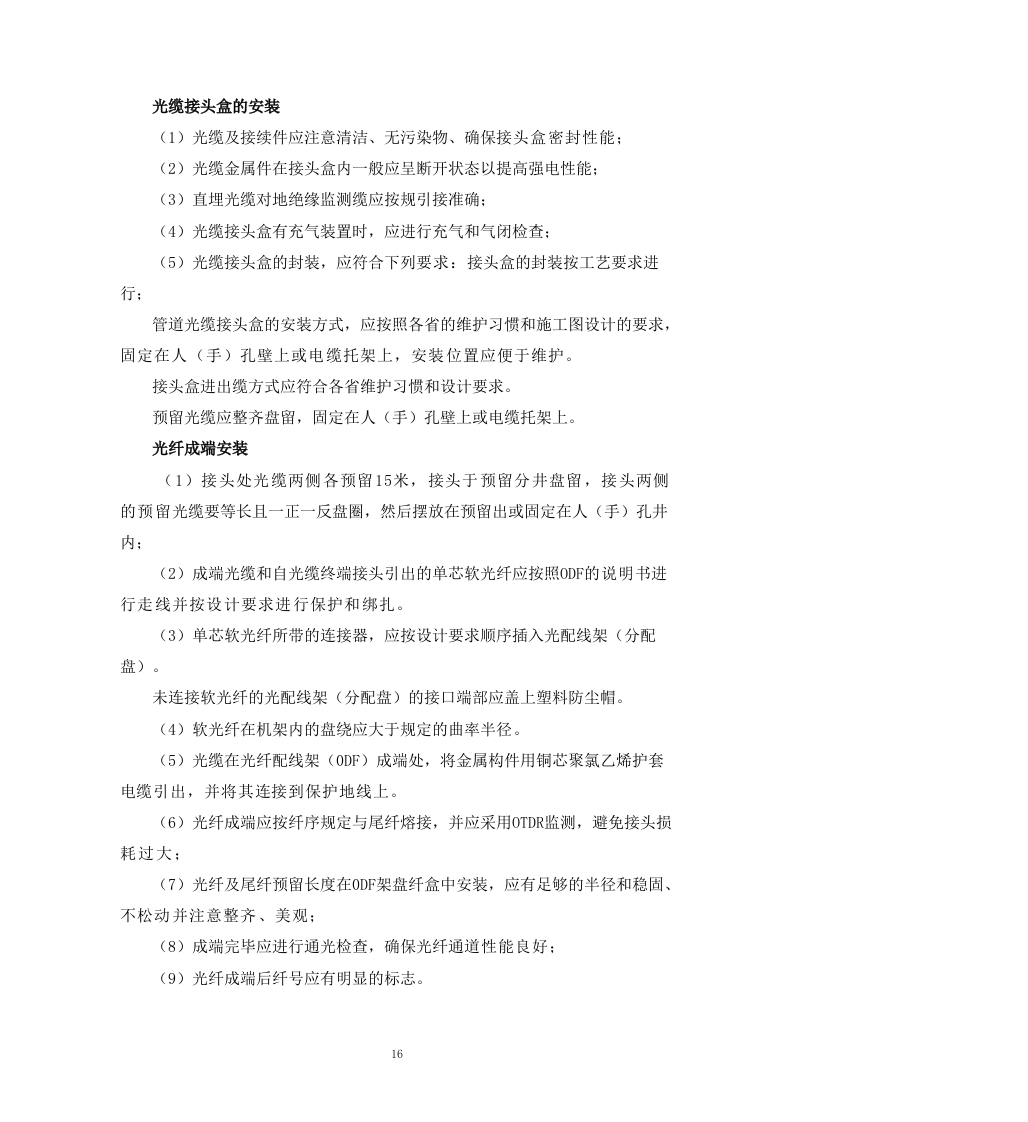

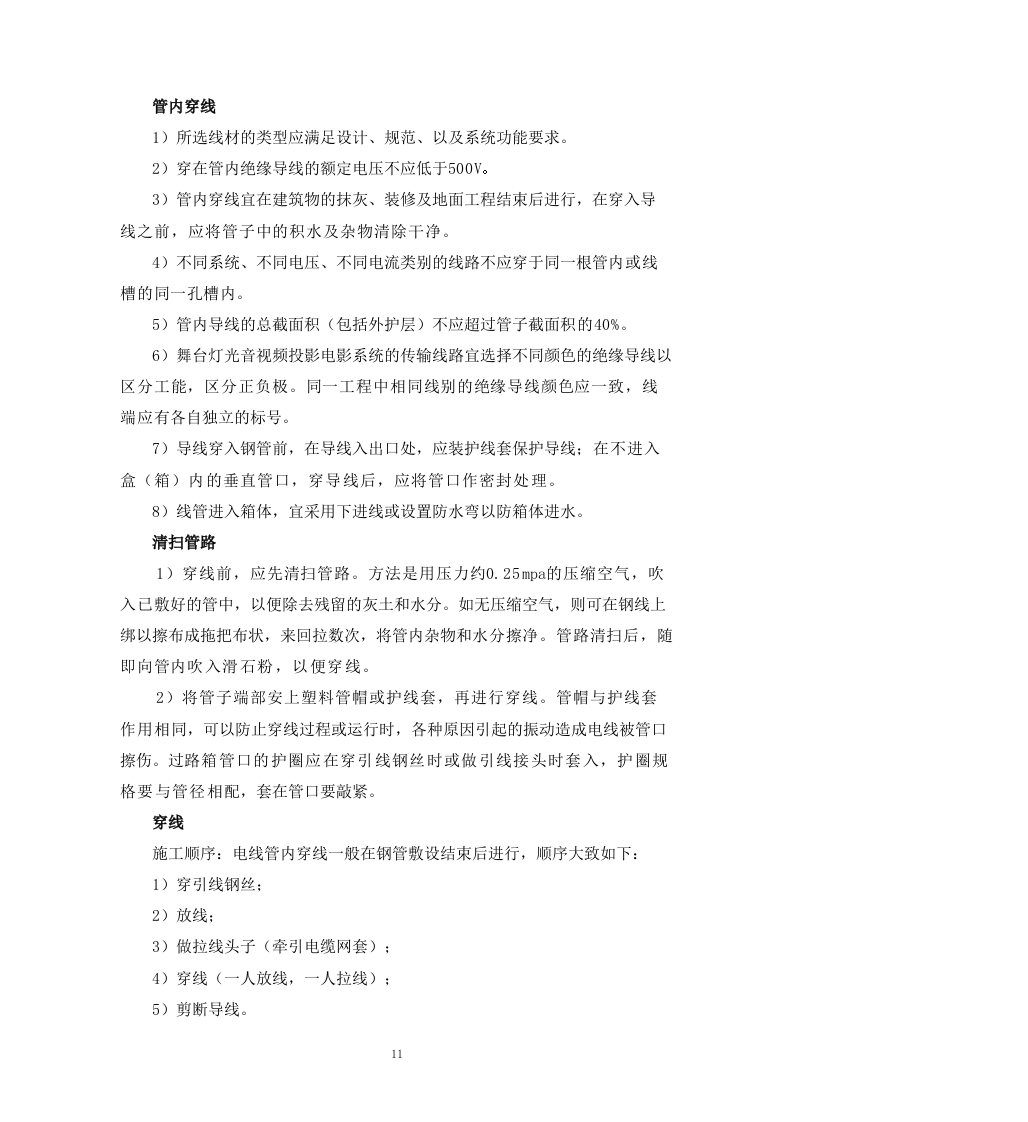

主要施工方法需详细描述关键工艺。管槽安装应遵循横平竖直、间距均匀原则,金属线槽接地电阻不得大于4Ω。线缆敷设时,弯曲半径不得小于线缆外径的8倍,避免过度拉伸导致性能劣化。机柜安装需保证垂直偏差小于3mm,并预留不少于30%的扩容空间。端接工艺中,RJ45模块的线对开绞长度应控制在13mm以内,光纤熔接损耗需低于0.3dB。

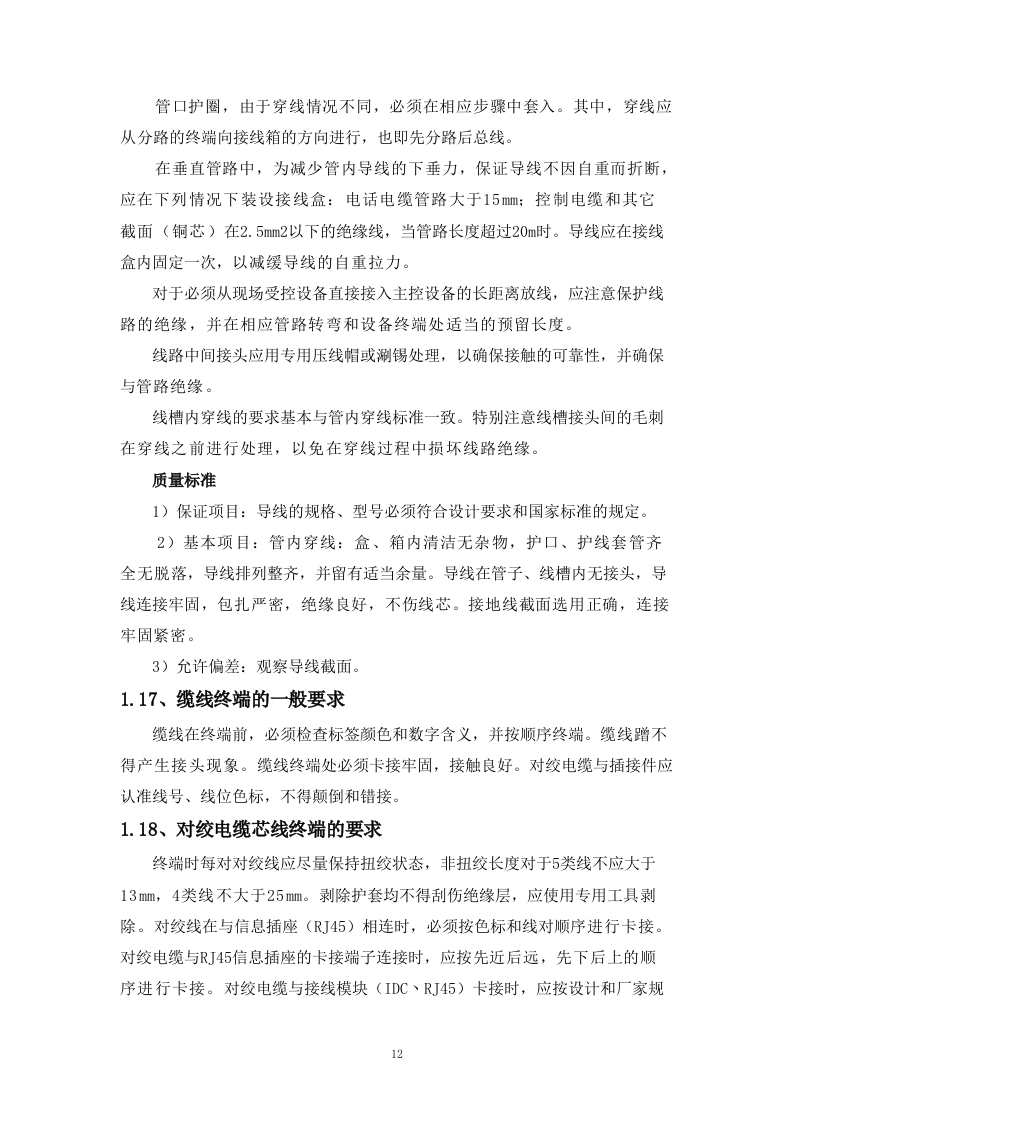

质量控制措施是文档的精华部分。应建立三检制(自检、互检、专检),重点管控隐蔽工程,如桥架安装、预埋管封堵等,需经监理签字后方可覆盖。测试环节需执行永久链路测试和通道测试,确保近端串扰(NEXT)、回波损耗(RL)等指标符合TIA/EIA-568标准。文档中还应附有测试记录表模板,便于现场数据归档。

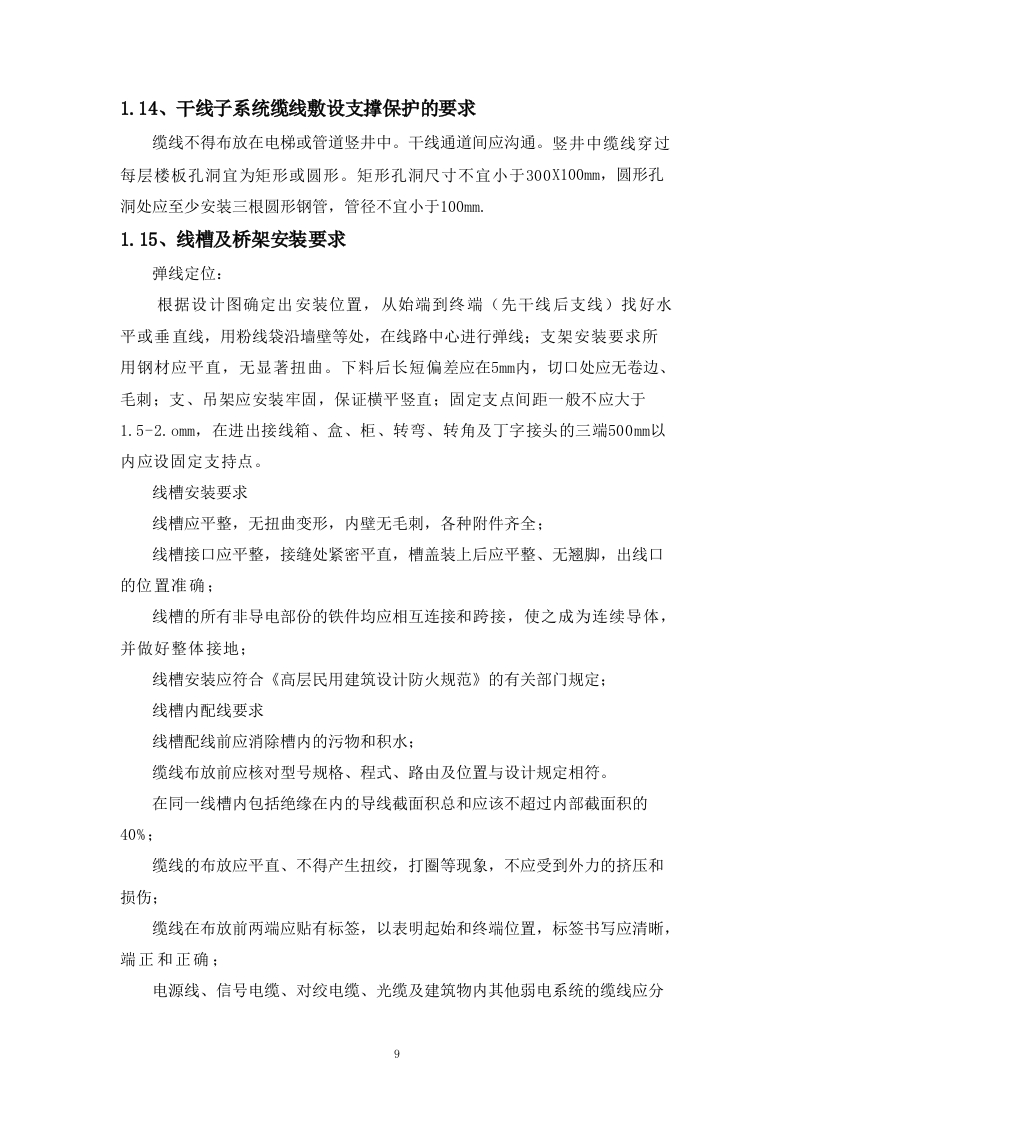

安全文明施工要求所有作业人员持证上岗,高处作业必须佩戴安全带,临时用电需执行三级配电两级保护。施工垃圾每日清运,材料堆放整齐,避免影响其他专业施工。进度计划宜采用甘特图形式,标注关键路径,例如光纤熔接工序需在装修吊顶封板前完成。

结论与建议:
该施工组织设计通过系统化的流程分解和量化标准,有效降低了综合布线系统的施工风险。建议在实际应用中根据现场条件调整线缆路由冗余量,并预留10%的备用端口以应对未来扩展需求。文档中提供的测试验收表格可直接用于项目竣工资料编制,提升验收通过率。

文档评价:
内容覆盖全面,从前期准备到后期测试均有明确指引,尤其对隐蔽工程验收和性能测试指标的强调,弥补了多数施工方案仅关注安装工艺的不足。但未涉及智能化布线管理软件的集成方案,对于大型园区项目可补充相关章节。

使用建议:
建议施工前组织技术交底会,对照文档逐项核对材料规格和施工工具。对于光纤施工部分,可单独编制专项方案以细化熔接工艺。文档中的进度计划模板需根据实际工期压缩比例调整,避免过于理想化。
