文档主要内容

文档类型:毕业设计论文
适用人群:土木工程、工程管理及相关专业学生,建筑施工技术人员,项目管理人员,政府工程监督人员

文档核心内容:
该毕业设计论文围绕成都温江政府办公楼工程,系统完成了工程量计算与施工组织设计。工程总建筑面积为7424平方米,采用混凝土框架剪力墙结构。论文核心在于根据工程特点与施工条件,科学划分施工段,确定施工流向,并选择合理的施工方案。内容涵盖工程概况、施工现场平面布置、施工方案选择(包括脚手架、施工机械、混凝土与钢筋工程等)、施工进度计划以及主要施工组织管理措施(质量、安全、雨季与冬季施工)。

可解决的实际问题:
该文档可为同类政府办公楼或框架剪力墙结构工程的施工组织设计提供完整参考。具体可帮助解决施工段划分与流水作业组织、施工现场平面布置优化、主要分项工程(如混凝土、钢筋、砌筑、防水)的施工方法选择、施工进度计划编制以及季节性施工措施制定等实际问题。

正文内容:

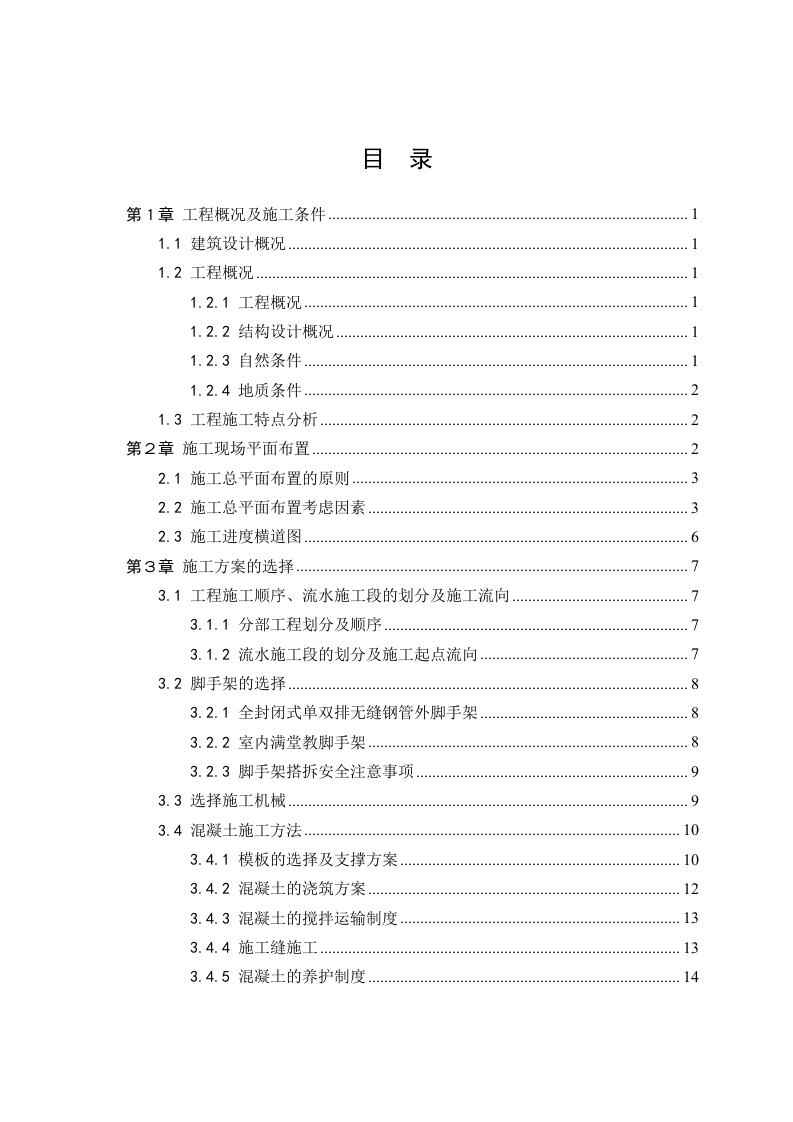

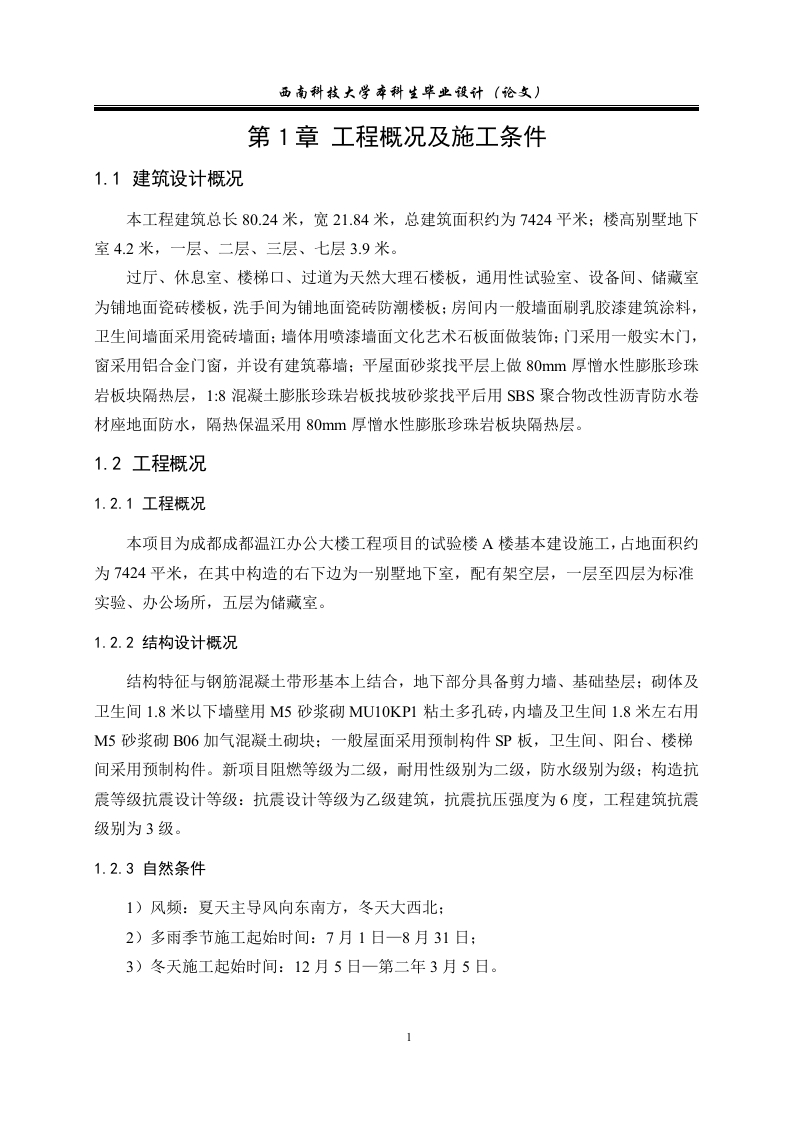

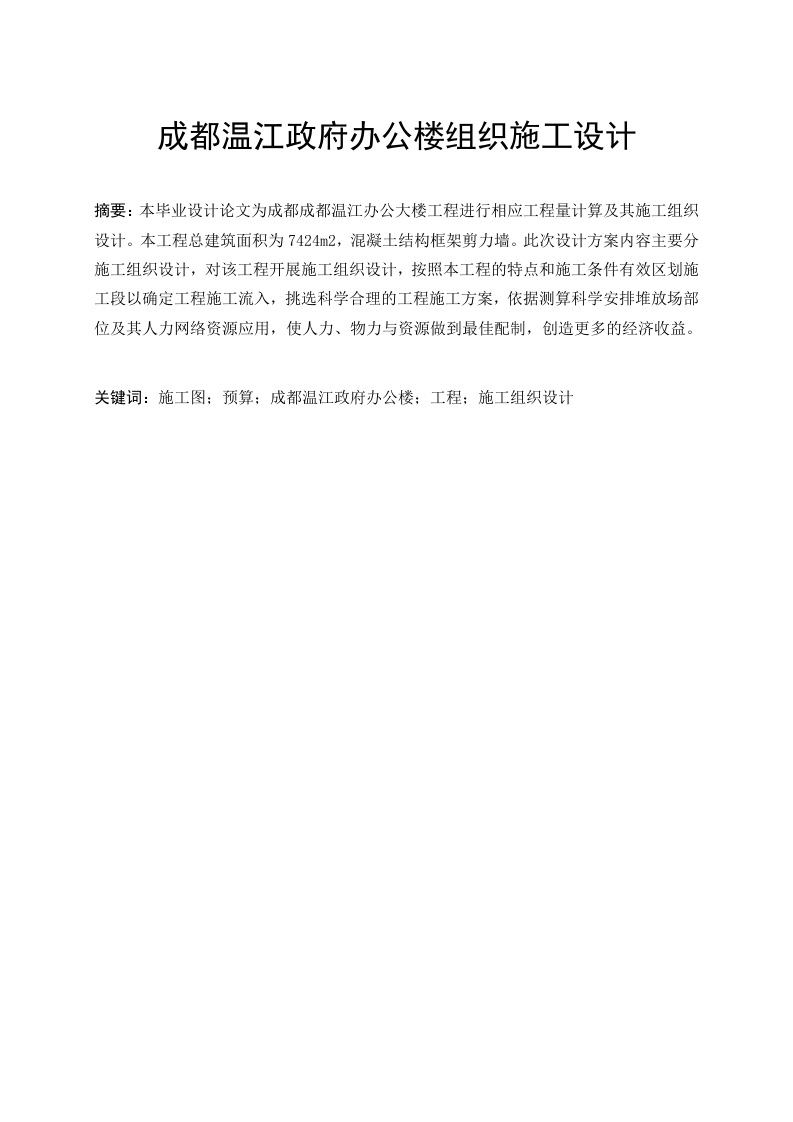

成都温江政府办公楼施工组织设计论文,是一份针对具体政府办公建筑的完整施工技术与管理方案。该工程总建筑面积为7424平方米,主体结构为混凝土框架剪力墙,这种结构形式兼具框架结构空间布置灵活与剪力墙结构抗侧刚度大的优点,适合办公建筑需求。论文首先对工程概况与施工条件进行了详细分析,包括建筑设计、结构设计、自然与地质条件,并总结了工程施工的特点与难点,为后续方案制定奠定了基础。

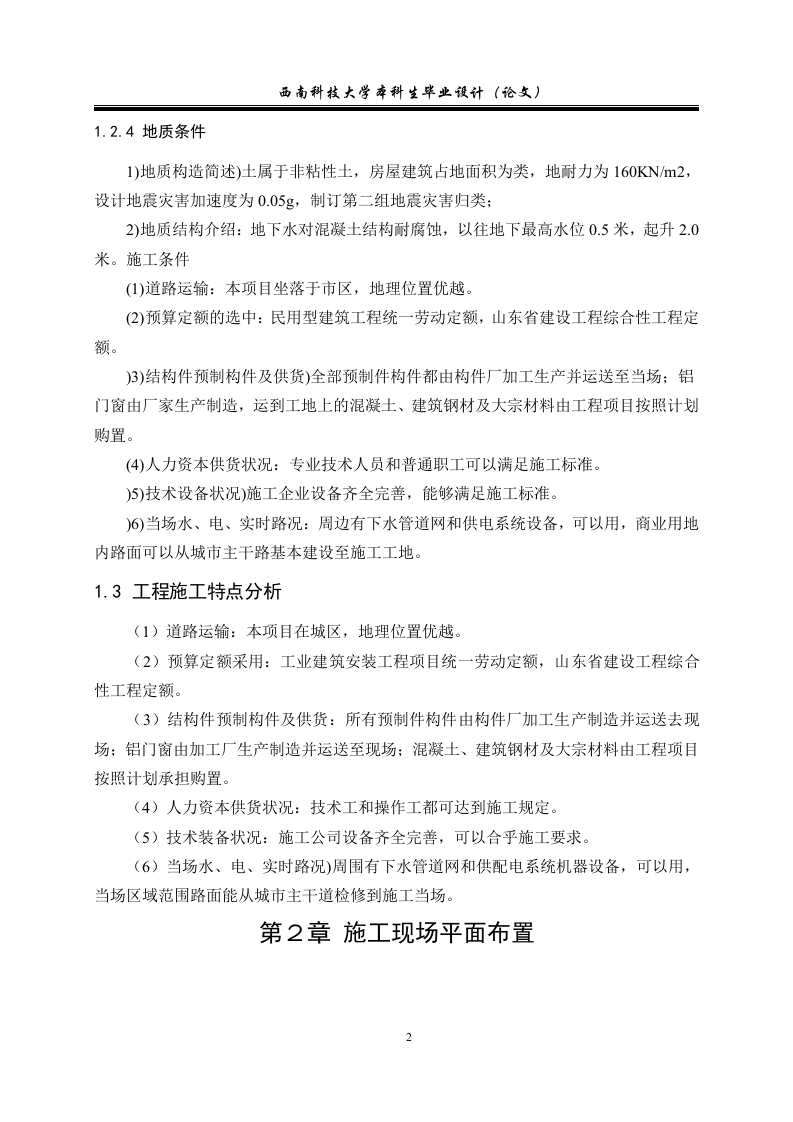

在施工现场平面布置部分,论文阐述了总平面布置的原则与考虑因素,旨在合理规划材料堆放、加工场地、临时道路及办公生活区,确保施工高效有序。同时,论文提供了施工进度横道图,直观展示了各分部分项工程的起止时间与逻辑关系,便于工期控制。施工方案的选择是论文的核心内容之一,详细论述了工程施工顺序、流水施工段的划分及施工流向,确保资源均衡投入。针对脚手架工程,论文选择了全封闭式单双排无缝钢管外脚手架与室内满堂脚手架,并明确了搭拆安全注意事项。在混凝土施工方法上,论文涉及模板选择与支撑方案、混凝土浇筑方案、搅拌运输制度、施工缝处理及养护制度,确保混凝土质量。钢筋工程则涵盖了加工、制作、连接、绑扎及成品堆放的全过程管理。此外,论文还包含了砌筑工程、屋面及防水工程的具体施工工艺与安全措施。

施工进度计划部分,论文通过计算工程劳动量,制定了详细的施工进度计划,并配套了技术、现场、队伍及机具材料的施工准备计划,确保计划的可执行性。最后,论文提出了主要施工组织管理措施,包括质量保证措施、安全保证措施以及针对雨季和冬季的特殊施工措施,全面保障工程顺利实施。

结论与建议:
该毕业设计论文通过系统性的施工组织设计,为成都温江政府办公楼工程提供了科学、可行的施工方案。论文在施工段划分、施工方案选择及进度计划编制等方面具有较强实用性,能够有效指导现场施工,优化资源配置,保障工程质量与安全。建议相关专业学生在参考时,结合具体工程的地质条件、当地规范及实际资源情况,对施工方案进行适应性调整。施工技术人员可借鉴其流水施工组织思路与季节性施工措施,提升项目管理水平。

文档评价:
该文档结构完整,内容详实,从工程概况到具体施工工艺,再到管理措施,逻辑清晰,覆盖了施工组织设计的核心要素。数据准确,方案选择合理,具有较强的专业参考价值,尤其适合作为框架剪力墙结构办公楼施工组织设计的范本。

使用建议:
建议使用者重点参考其施工段划分方法、混凝土与钢筋工程的施工工艺细节,以及季节性施工措施。在编制自身工程方案时,应结合项目实际条件,对施工机械选择、进度计划安排等进行复核与优化,确保方案的针对性与可行性。

成都温江政府办公楼组织施工设计-知知文库网
成都温江政府办公楼组织施工设计
此内容为付费资源,请付费后查看
2.9920
付费资源
© 版权声明
THE END
喜欢就支持一下吧
点赞0 分享
相关推荐
评论 抢沙发
头像-知知文库网
欢迎您留下宝贵的见解!
提交
头像-知知文库网

昵称

取消
昵称表情代码图片快捷回复

    暂无评论内容
