文档主要内容
文档类型:施工技术报告
适用人群:建筑施工技术人员、结构工程师、项目管理人员、装配式建筑相关从业者
文档核心内容:
本报告以实际工程为背景,系统介绍了装配式混凝土结构预制墙体的安装施工技术,重点涵盖预制外墙板与内墙板的构件参数、构造形式,以及施工中的精度控制难点。报告提供了预制率、构件尺寸、重量等关键数据,并针对墙体底部预埋连接套筒与下层预留钢筋对接的偏差问题进行了分析,给出了对应的工艺措施。
可解决的实际问题:
施工团队可依据本报告提前掌握预制墙体的规格与重量,合理选择吊装设备并制定测量方案。报告针对套筒与钢筋之间仅10mm的间隙,提出了导向工具、分阶段校正等具体方法,帮助现场人员有效规避对接偏差风险,提升安装效率与质量。该内容可直接用于同类项目的技术交底、施工方案编制及过程质量控制。
正文内容:

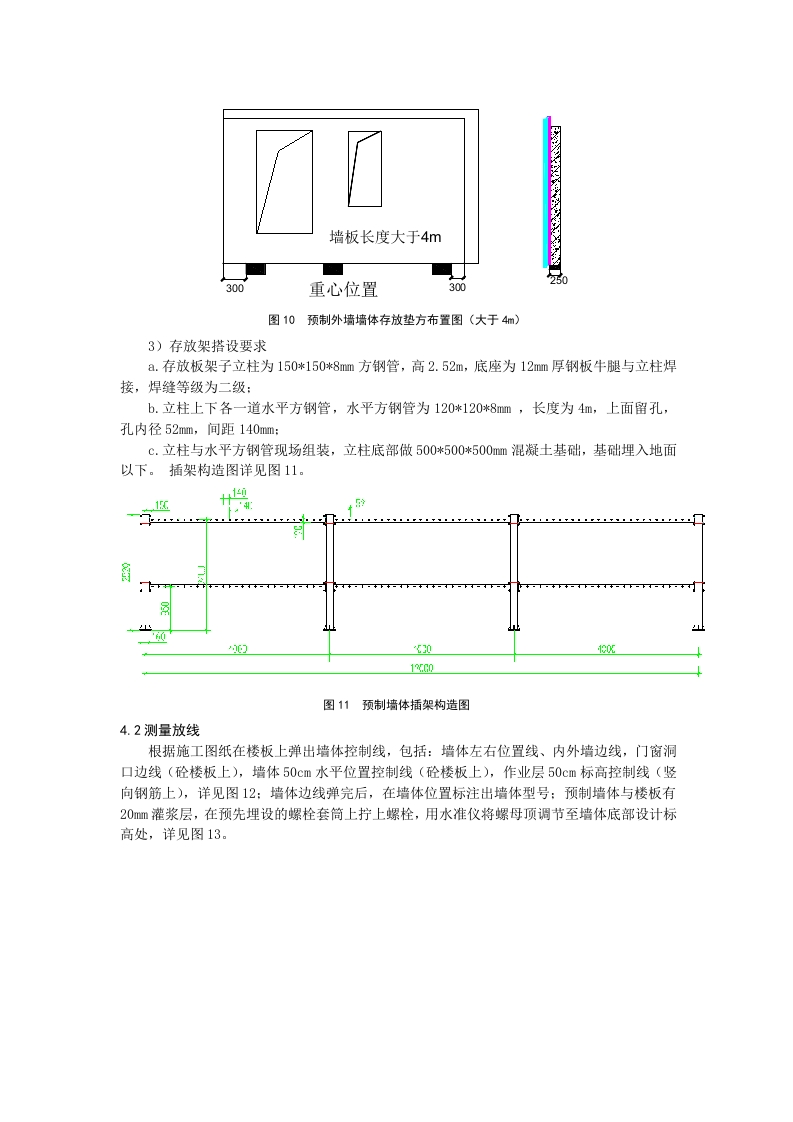

装配式混凝土结构预制墙体安装的核心在于构件参数的准确掌握与套筒对接精度的严格控制。本工程外墙板预制率为58.5%,内墙板预制率为33.46%,两者均采用标准化设计,为施工提供了明确的量化依据。
预制外墙板厚度为330mm,由外叶墙、聚氨酯保温层和内叶墙通过Thermomass保温连接件组合而成,共计1167块,最大尺寸为3.2×2.9m,最大重量为4.6t。预制内墙板厚度为200mm,共计643块,最大尺寸为3×2.75m,最大重量为4.27t。相关构造形式已在设计详图中明确标注,施工前需仔细核对。

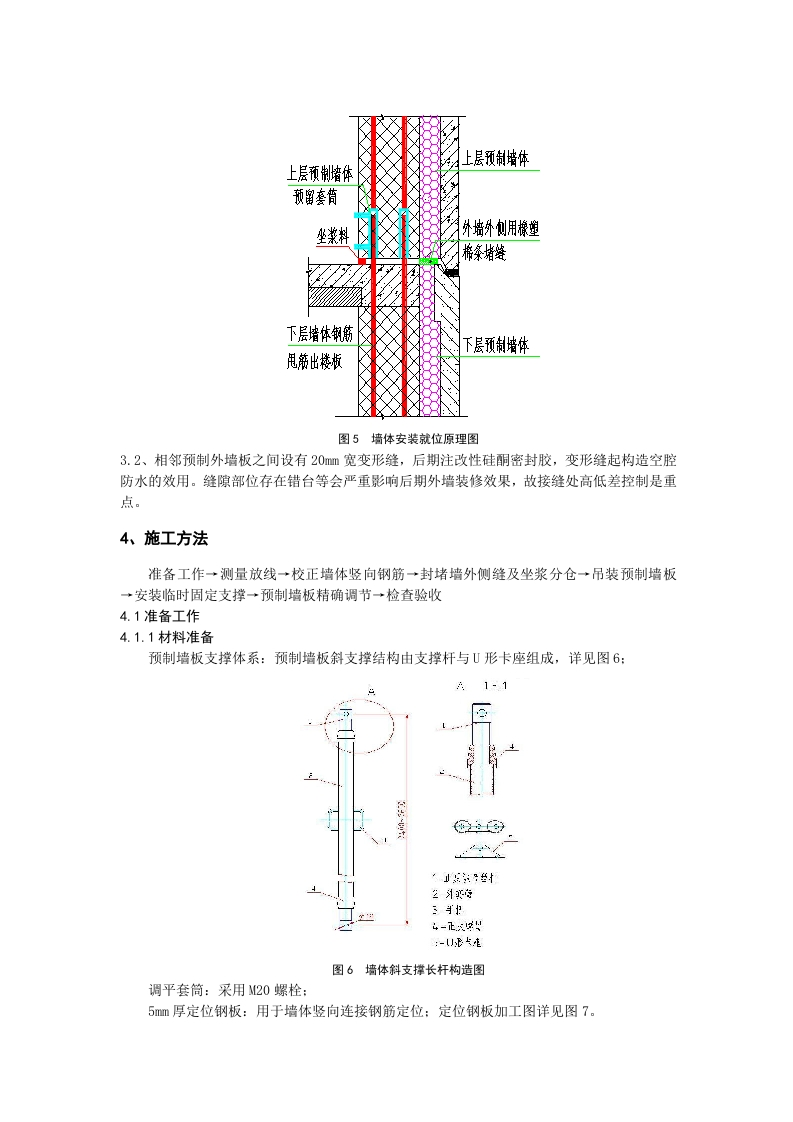

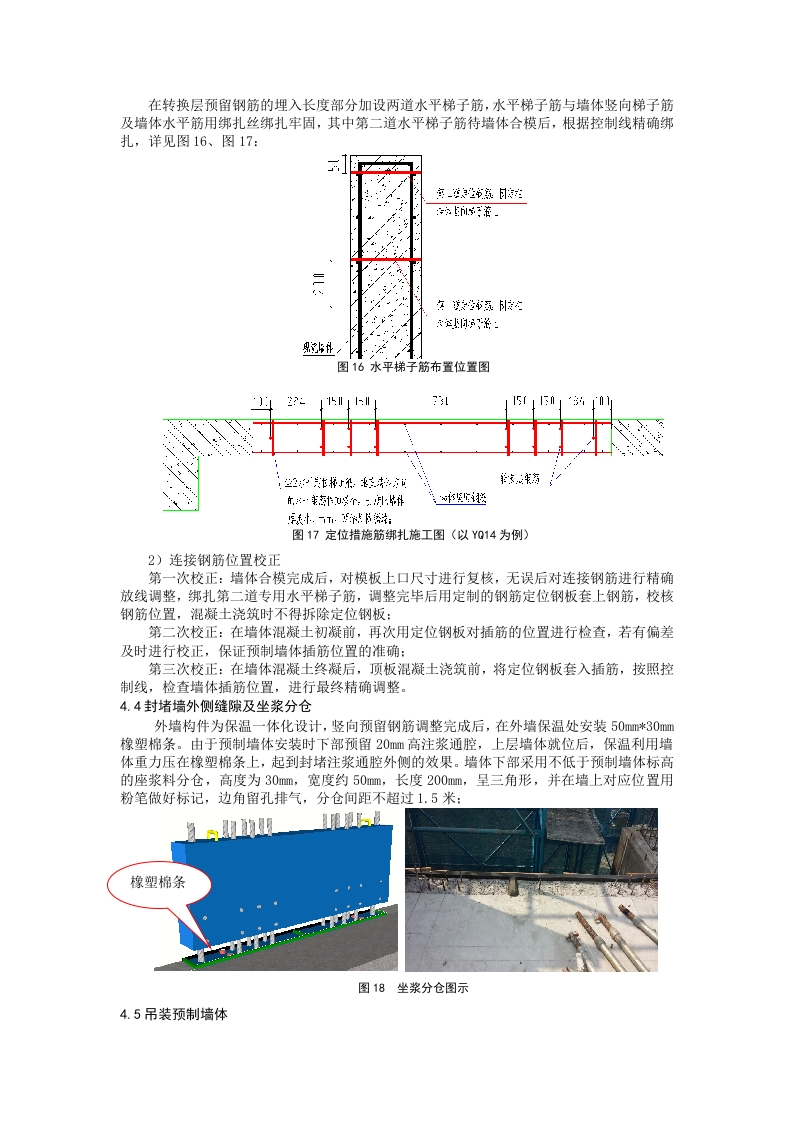

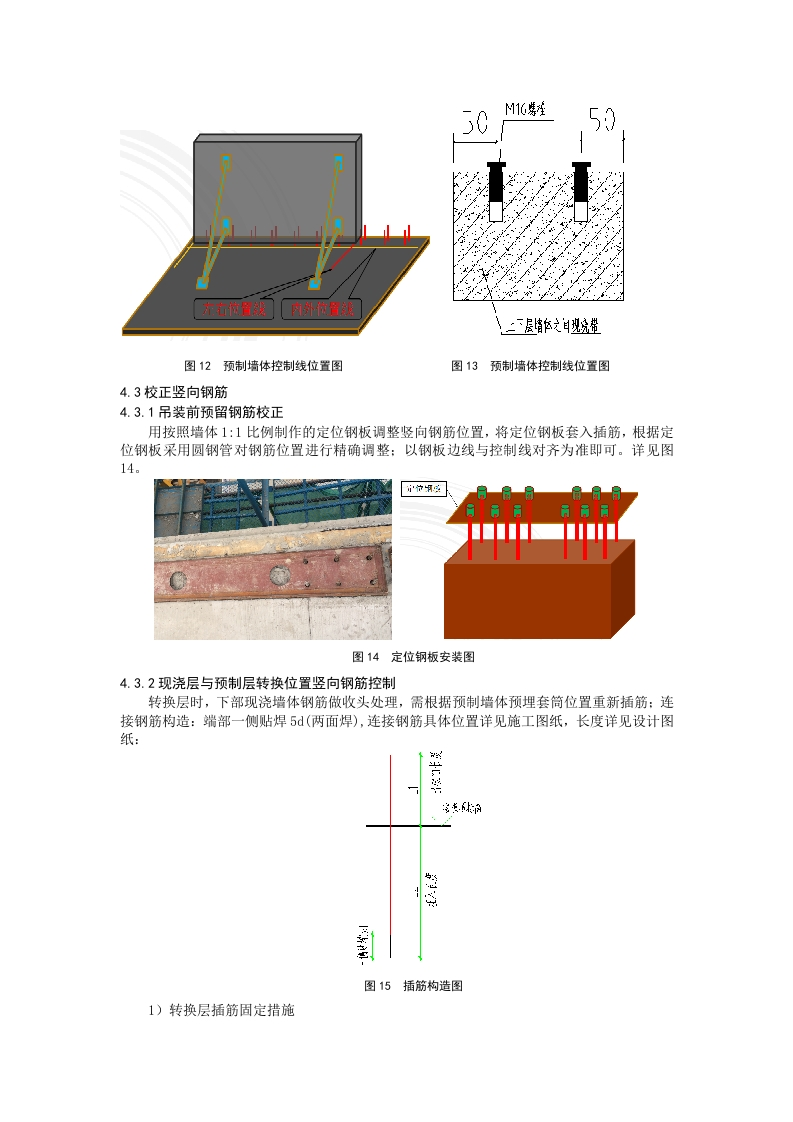

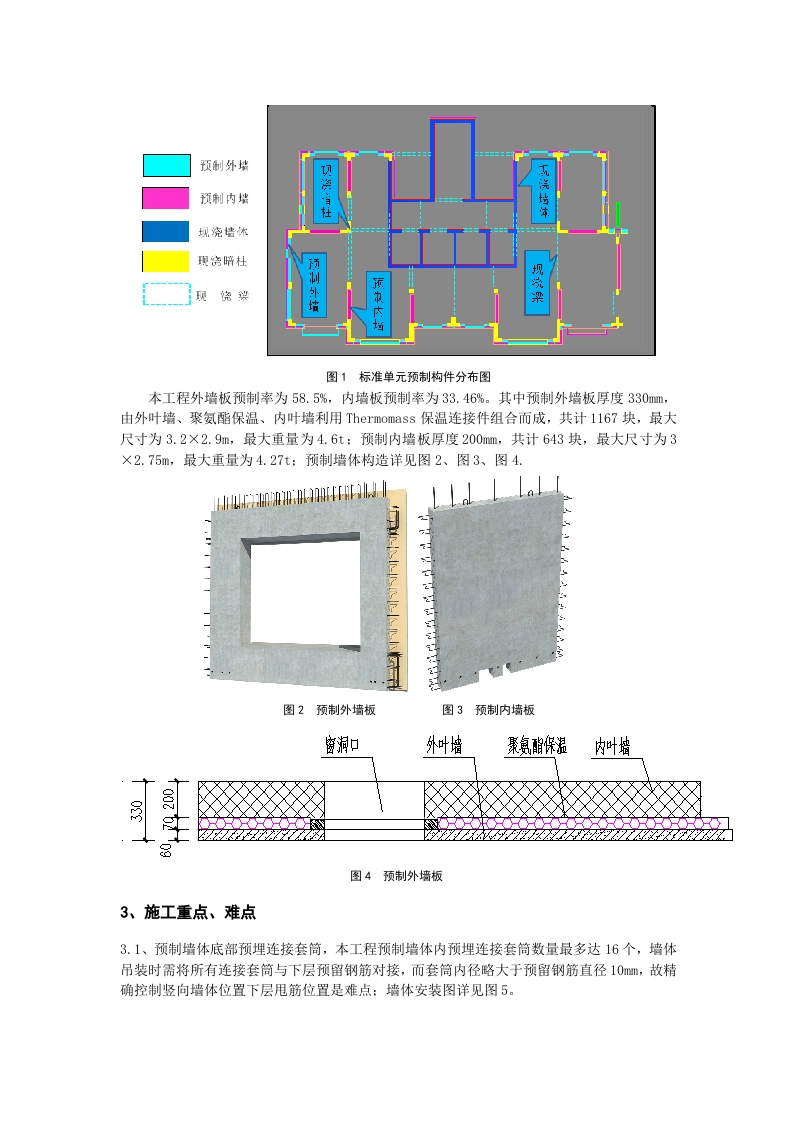

施工过程中的重点难点集中在预制墙体底部预埋连接套筒的对接环节。本工程单块墙体内预埋套筒数量最多达16个,吊装时需将所有套筒与下层预留钢筋精准对齐。套筒内径仅比钢筋直径大10mm,这一微小间隙使得竖向墙体位置以及下层甩筋位置的精确控制成为技术难点。为此,现场需采用测量定位、临时固定、微调校正等系列工艺,确保每个套筒与钢筋的同心度满足要求。

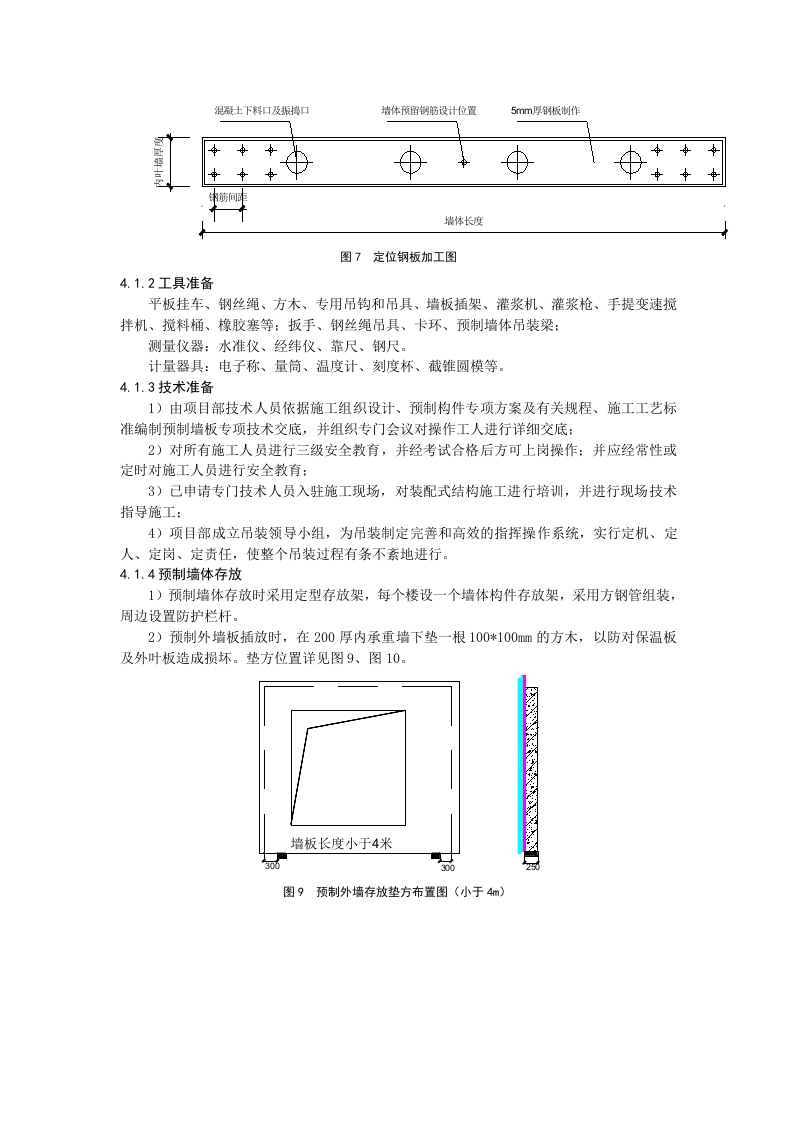

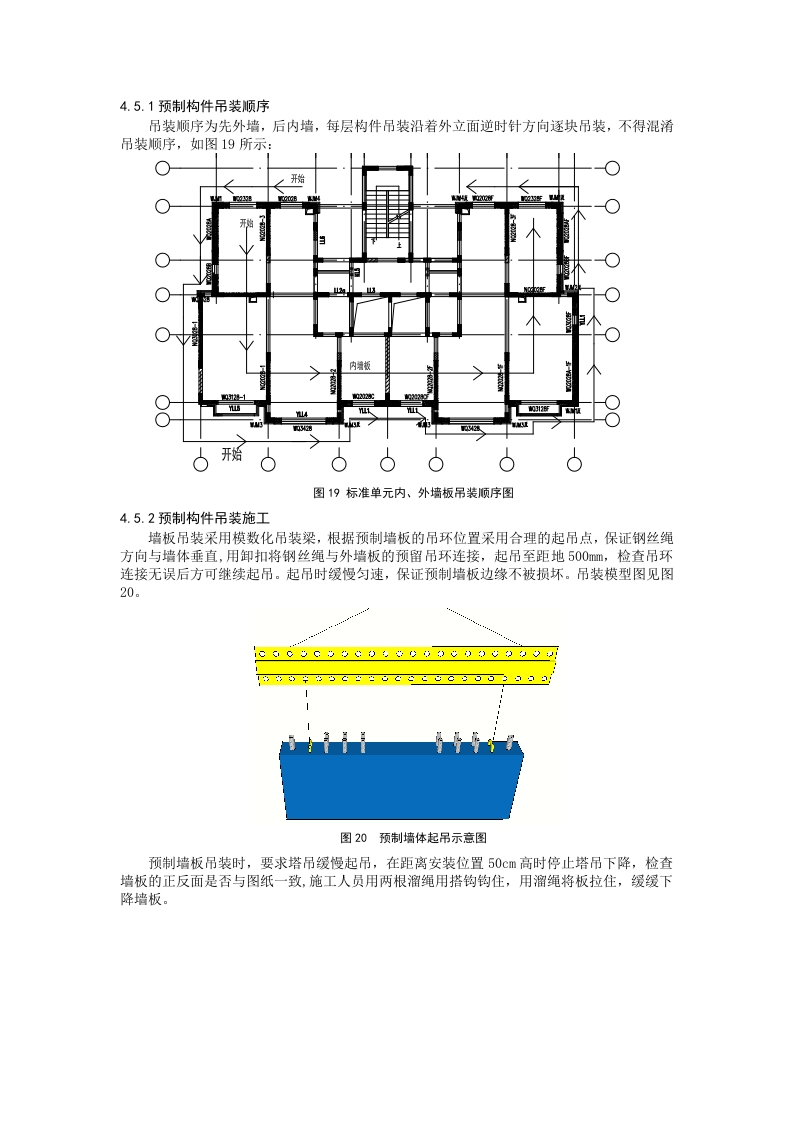

本报告的技术价值在于为预制墙体安装提供了完整的数据支撑和施工指引。通过明确构件规格、重量及套筒数量,施工团队可提前规划吊装设备吨位与站位,制定详细的测量放线方案。针对套筒与钢筋的微小间隙,可采取导向工具辅助插入、分阶段逐步校正等措施,有效降低偏差发生率。报告内容直接对应实际工程中的常见问题,对同类项目的技术交底、方案编制具有直接参考价值。
结论与建议:
该技术报告通过量化预制率、构件尺寸、重量及套筒数量等关键参数,为装配式混凝土结构预制墙体安装施工提供了清晰的依据。施工难点集中在竖向墙体位置与下层甩筋位置的精确控制上,需结合设计图纸与现场测量手段综合解决。建议施工团队在吊装前完成套筒与钢筋的预拼装检查,并利用临时支撑系统进行微调,确保对接精度。该报告适用于装配式建筑项目的施工准备、过程控制及质量验收环节,可帮助从业人员快速理解技术要点,降低安装偏差风险。
文档评价:
本报告内容详实、数据准确,聚焦预制墙体安装中最关键的对接精度问题,给出了可操作的工艺措施。报告结构清晰,从构件参数到施工难点再到解决方案,逻辑连贯,适合作为一线施工人员的培训材料和技术参考。
使用建议:
建议施工技术人员在编制预制墙体安装方案时,直接引用本报告中的构件规格与重量数据,并参照其提出的套筒对接控制方法制定现场作业指导书。项目管理人员可将报告内容纳入技术交底环节,重点强调10mm间隙带来的精度要求,提前组织测量复核与吊装演练。
