主要内容
预览文档 文档类型:技术报告/施工指南
适用人群:钻孔灌注桩施工技术人员、项目管理人员、质量监督人员、工程监理人员
文档核心内容:
本文系统梳理钻孔灌注桩施工质量控制的关键环节,涵盖场地准备、机具检查、测量放样、钢护筒埋设、成孔检测及清孔工艺,明确各工序的操作要点与验收标准,为实际施工提供可执行的参考依据。
可解决的实际问题:
帮助施工团队在钻孔灌注桩施工中规避塌孔、偏位、沉渣超标等常见质量缺陷,确保桩基承载力达标,同时提升现场安全与效率。
正文内容:

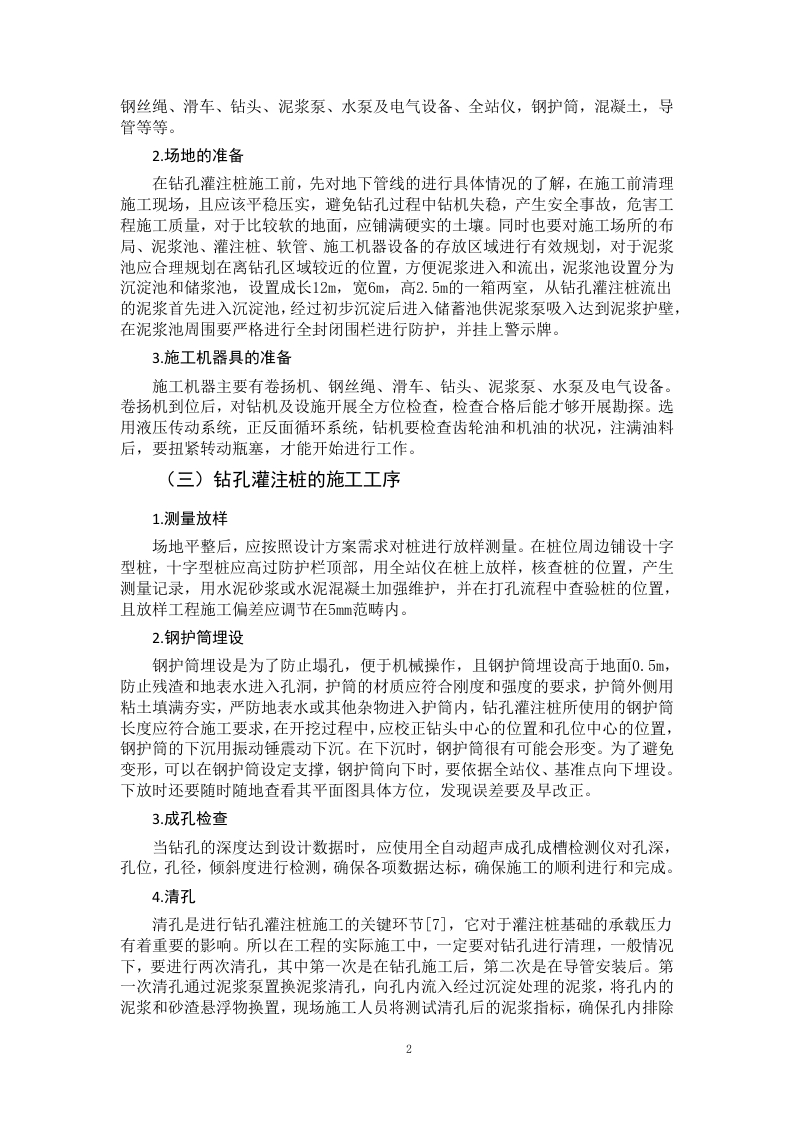

钻孔灌注桩施工质量控制需从场地与机具准备阶段严格把关。施工前应全面了解地下管线分布,清理并压实场地,对较软地面需铺填硬实土壤,防止钻机失稳引发安全事故。泥浆池应合理规划在钻孔区域附近,设置长12米、宽6米、高2.5米的一箱两室结构,分为沉淀池和储浆池,流出的泥浆先经沉淀再进入储浆池供泥浆泵循环护壁。泥浆池周围必须全封闭围栏防护并悬挂警示牌。
施工机具主要包括卷扬机、钢丝绳、滑车、钻头、泥浆泵、水泵及电气设备。卷扬机到位后需对钻机及设施进行全方位检查,合格后方可勘探。选用液压传动系统及正反循环系统,钻机应检查齿轮油与机油状况,注满油料后扭紧转动瓶塞才能开始工作。
钻孔灌注桩的施工工序分为四个关键步骤。第一步是测量放样:场地平整后按设计方案对桩位放样,在桩位周边铺设十字型桩,其高度应超过防护栏顶部,用全站仪核查桩位并形成测量记录,用水泥砂浆或混凝土加强维护,放样施工偏差应控制在5毫米范围内。第二步是钢护筒埋设:钢护筒用于防止塌孔、便于机械操作,埋设后高出地面0.5米,防止残渣和地表水进入孔洞。护筒材质需满足刚度与强度要求,外侧用粘土填满夯实。下沉采用振动锤,过程中需校正钻头中心与孔位中心,并依据全站仪和基准点随时检查平面方位,发现误差及时改正,必要时在护筒内设置支撑以防变形。第三步是成孔检查:当钻孔深度达到设计数据时,使用全自动超声成孔成槽检测仪对孔深、孔位、孔径、倾斜度进行检测,确保各项数据达标。第四步是清孔:清孔对灌注桩基础承载压力有重要影响,一般需进行两次。第一次在钻孔施工后,通过泥浆泵置换泥浆,向孔内流入经沉淀处理的泥浆,置换出孔内泥浆和砂渣悬浮物;第二次在导管安装后。现场施工人员需测试清孔后的泥浆指标,确保孔内排除物符合要求。
结论与建议:
钻孔灌注桩施工质量控制的重点在于前期场地压实与泥浆池规范设置、机具全面检查、测量放样精度控制、钢护筒精准埋设、成孔后超声检测以及两次清孔工艺。建议施工团队严格按5毫米放样偏差、护筒高出地面0.5米等关键数据执行,并加强各工序的现场复核与记录,从而有效提升桩基承载力与工程安全性。
文档评价:
本文内容源自实际施工经验,逻辑清晰,数据具体,对钻孔灌注桩施工中的常见问题给出了针对性控制措施,具有较高的现场指导价值。
使用建议:
施工技术人员可将本文作为工序交底材料,项目管理人员可据此制定质量检查清单,监理人员可对照关键数据(如放样偏差、护筒高度、泥浆池尺寸)进行现场验收。
适用人群:钻孔灌注桩施工技术人员、项目管理人员、质量监督人员、工程监理人员
文档核心内容:
本文系统梳理钻孔灌注桩施工质量控制的关键环节,涵盖场地准备、机具检查、测量放样、钢护筒埋设、成孔检测及清孔工艺,明确各工序的操作要点与验收标准,为实际施工提供可执行的参考依据。
可解决的实际问题:
帮助施工团队在钻孔灌注桩施工中规避塌孔、偏位、沉渣超标等常见质量缺陷,确保桩基承载力达标,同时提升现场安全与效率。
正文内容:
钻孔灌注桩施工质量控制需从场地与机具准备阶段严格把关。施工前应全面了解地下管线分布,清理并压实场地,对较软地面需铺填硬实土壤,防止钻机失稳引发安全事故。泥浆池应合理规划在钻孔区域附近,设置长12米、宽6米、高2.5米的一箱两室结构,分为沉淀池和储浆池,流出的泥浆先经沉淀再进入储浆池供泥浆泵循环护壁。泥浆池周围必须全封闭围栏防护并悬挂警示牌。
施工机具主要包括卷扬机、钢丝绳、滑车、钻头、泥浆泵、水泵及电气设备。卷扬机到位后需对钻机及设施进行全方位检查,合格后方可勘探。选用液压传动系统及正反循环系统,钻机应检查齿轮油与机油状况,注满油料后扭紧转动瓶塞才能开始工作。
钻孔灌注桩的施工工序分为四个关键步骤。第一步是测量放样:场地平整后按设计方案对桩位放样,在桩位周边铺设十字型桩,其高度应超过防护栏顶部,用全站仪核查桩位并形成测量记录,用水泥砂浆或混凝土加强维护,放样施工偏差应控制在5毫米范围内。第二步是钢护筒埋设:钢护筒用于防止塌孔、便于机械操作,埋设后高出地面0.5米,防止残渣和地表水进入孔洞。护筒材质需满足刚度与强度要求,外侧用粘土填满夯实。下沉采用振动锤,过程中需校正钻头中心与孔位中心,并依据全站仪和基准点随时检查平面方位,发现误差及时改正,必要时在护筒内设置支撑以防变形。第三步是成孔检查:当钻孔深度达到设计数据时,使用全自动超声成孔成槽检测仪对孔深、孔位、孔径、倾斜度进行检测,确保各项数据达标。第四步是清孔:清孔对灌注桩基础承载压力有重要影响,一般需进行两次。第一次在钻孔施工后,通过泥浆泵置换泥浆,向孔内流入经沉淀处理的泥浆,置换出孔内泥浆和砂渣悬浮物;第二次在导管安装后。现场施工人员需测试清孔后的泥浆指标,确保孔内排除物符合要求。
结论与建议:
钻孔灌注桩施工质量控制的重点在于前期场地压实与泥浆池规范设置、机具全面检查、测量放样精度控制、钢护筒精准埋设、成孔后超声检测以及两次清孔工艺。建议施工团队严格按5毫米放样偏差、护筒高出地面0.5米等关键数据执行,并加强各工序的现场复核与记录,从而有效提升桩基承载力与工程安全性。
文档评价:
本文内容源自实际施工经验,逻辑清晰,数据具体,对钻孔灌注桩施工中的常见问题给出了针对性控制措施,具有较高的现场指导价值。
使用建议:
施工技术人员可将本文作为工序交底材料,项目管理人员可据此制定质量检查清单,监理人员可对照关键数据(如放样偏差、护筒高度、泥浆池尺寸)进行现场验收。

第1页 / 共11页

第2页 / 共11页

第3页 / 共11页

第4页 / 共11页

第5页 / 共11页

第6页 / 共11页

第7页 / 共11页

第8页 / 共11页
试读已结束,还剩3页,您可下载完整版后进行离线阅读
© 版权声明
文章版权归作者所有,未经允许请勿转载。
THE END

总装车间餐厅招标控制价编制-doc-1.webp)















暂无评论内容
